在激烈的市场竞争中,多项目管理成为企业的常态。关键链技术是约束理论基础上发展起来的一种项目管理方法,考虑了资源冲突和任务间的依赖关系。文章介总结应用关键链方法的多项目的管理模型,提出考虑瓶颈资源和变动性因素的缓冲时间的设置方法,最后指出企业内部需要应对多项目管理需要做出的管理变革。项目管理者联盟文章
关键词:多项目管理;关键链;项目缓冲项目经理博客
进入21世纪以来,制造业开始走向全球化和多元化,在此背景下企业间竞争日益激烈,多项目并行成为常态,项目管理工作面对更多挑战。多个项目延迟和内容的牺牲所导致的损失不仅是预期的营业额,客户的满意度下降,从而影响市场占有率,甚至会影响到公司的发展前景。因此,多项目的管理在企业的实际运作中十分重要。talent.mypm.net
多项目管理实际上同一般的项目管理的一样,有创造性、系统性和目的性的特点。但多项目管理的立足于企业整体的利益和发展战略,通过协调各个项目的选择、评估、计划、控制等,保证各项目的质量、进度、成本,从而使得企业整体的利益最大化。在 1956 年杜邦公司用关键路径法(Critical PathMethod,又称 CPM)用于公司内部不同业务部门之间的管理。几乎同一时期,美国海军特种计划局研制开发了 PERT(PlanEvaluation and Review Technique,又称计划评审技术)。自此以后,多项目管理的技术在国内外学术界和工业界进行了大量研讨。项目管理者联盟文章
一、关键链在多项目管理中的应用bbs.mypm.net
将关键链方法用在多项目管理上,管理者通常面对有限或者短缺的资源,需要平衡多个项目的需求。项目管理者联盟
多项目管理下的管理模型:项目管理者联盟

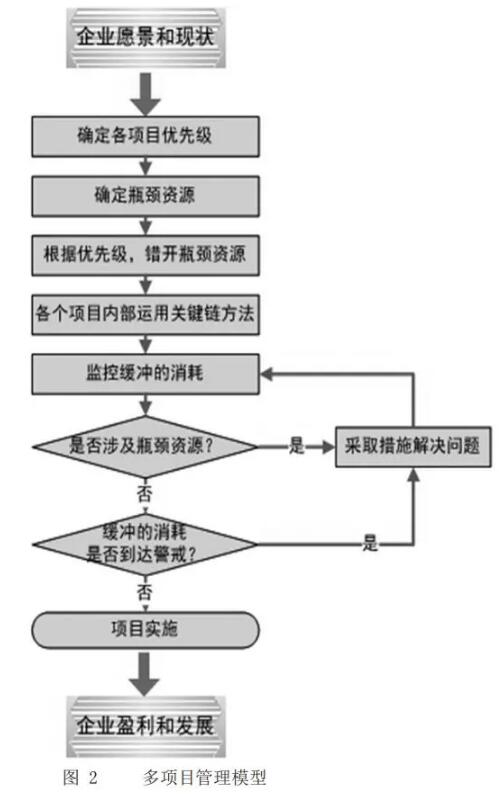

将关键链方法应用于多项目管理,管理模型如图2所示:training.mypm.net

training.mypm.net
(一)确定各个项目的优先级
企业管理者通常考虑企业内外部环境,评估各个项目对于企业经济利益和发展前景的影响,确定项目优先级。项目管理者联盟
1.找出多个项目的瓶颈资源,并充分利用该瓶颈资源的潜能。转自项目管理者联盟
2.考虑项目优先级指定将瓶颈资源错开。加入产能缓冲,提早开展瓶颈资源的任务。项目管理者联盟
3.在各项目内部使用关键链方法管理。找出项目的关键链,为瓶颈资源加入缓冲,设置接驳缓冲和项目缓冲,确定缓冲时间的警戒线,监控项目进展。项目管理者联盟
4.根据各项目进展监控缓冲的消耗,如果触及之前设置的缓冲警戒线则需要及时采取措施解决问题,平衡资源。项目管理培训
5.判断项目延迟的原因是否涉及各项目共同的瓶颈资源,若涉及则需要及时采取措施并调整各个项目的相关计划内容。项目管理者联盟
项目实施的结果最终会影响企业的盈利和发展,从而影响企业对于后续项目的定位和决策。项目经理圈子
(二)关键链的缓冲时间确定项目管理者联盟
接驳缓冲和项目缓冲的一般确定方法中,都考虑了完工所需时间的经验值。实施项目的过程中,瓶颈资源的使用和企业内部不确定性因素都会导致项目的延期。考虑以上两方面因素,接驳缓冲和项目缓冲的设置方法如下:
1.瓶颈资源系数talent.mypm.net
多项目的管理中资源的短缺,必须为冲突的资源在个项目间的分配来设置个优先级。瓶颈资源系数,反映了资源的优先使用情况,由企业管理者决策。用表示,计算方法如下:转自项目管理者联盟

项目管理培训
其中Ak为项目优先级,用常数表示;k为不同项目的项目号,用以区分不同的项目,通常Ak = 1, 2, 3……;blog.mypm.net
U为企业内多个项目的集合,Ak ∈ U。club.mypm.net
|
