2019年12月,住房和城乡建设部(下称“住建部”)、发改委发布了《房屋建筑和市政基础设施项目工程总承包管理办法》(下称“《办法》”),并于2020年3月1日起施行。该《办法》作为建设行业大力推行的一种良好模式给出了明确的指导意见。项目经理博客
依据2019年6月21日住建部官网中《2018年全国工程勘察设计统计公报》统计数据,2018 年,全国工程总承包收入26
046.1亿元,占全国工程勘察设计企业营业收入的50.2%。相比传统的积弊良多的工程建设行业的平行发包模式,工程总承包模式在国家政策的指导和培育下焕发出勃勃生机。项目管理者联盟
本文介绍的某市医院新建项目,采用了工程总承包模式,项目管理总承包商为瑞和安惠项目管理集团有限公司(下称“公司”)。这个项目是公司首次开展工程总承包管理的项目。training.mypm.net
公司围绕工程总承包模式下的设计、采购、施工三个重点环节进行管理,结合管理过程中的BIM技术应用、设计管理、采购管理和成本管理的实际措施与问题进行总结与阐述,
以期为工程总承包提供一定参考。www.mypm.net
项目概况及管理难点项目管理者联盟
某市医院新建项目总占地面积为112 186 平方米,场地东西向约为280米,南北向约为400米。本项目总建筑面积148
900平方米,其中地上建筑面积为103 900平方米,地下建筑面积为45 000平方米。bbs.mypm.net
设计停车位1 200个、床位1 200张,日门诊急诊量3
000人,医院定位为三级综合性医院。本项目设计单体包括医疗综合楼、高压氧舱、洗衣房、污水处理站、太平间、垃圾站、液氧站等。PgMp.mypm.net
本项目在管理上存在一定的困难:项目单体规模大、工期紧,建设工期仅24个月,
且期间跨越两个冬季、两个春节;项目采用EPC模式建设,工程参建单位多,协调管理难度大;项目相关方众多,达到“相关方均满意”需要严密的组织、科学的管控;对设计管理、成本管理、施工管理等,采用BIM
技术的全生命周期、可视化管控。公司针对这些难题,及时、准确地采取措施进行应对,最终实现了项目目标。项目管理者联盟
行之有效的管理措施
• 高效的组织结构项目管理者联盟
本项目基于BIM技术应用,公司采用联合体形式,由施工总承包单位担任牵头单位,

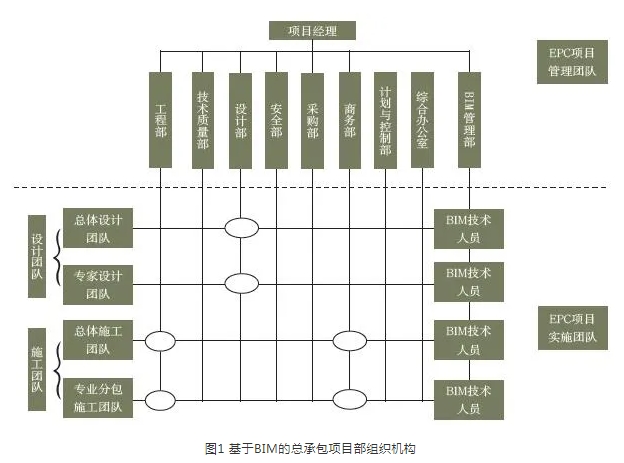

涉及设计部、工程部、商务成本部,根据总承包管理模式和项目特点,设置了基于BIM的总承包项目部组织机构,如图1所示。talent.mypm.net

项目管理者联盟
• 应用BIM技术club.mypm.net
公司首先建立了BIM技术的应用标准,
分别制定了土建、机电专业建模制图标准和机电专业管综规则。通过BIM技术应用使项目主体结构施工工期缩短了10%,节约成本8%,实现了精细化管理。BIM技术的应用涵盖项目建设全生命周期,非常广泛。在本项目中,以下六方面的应用比较成熟和深入,
且效益较高。项目管理者联盟
(1)三维建模及建筑性能分析。本项目总承包方有施工图设计任务,在设计阶段要求应用BIM技术,以Revit软件为主,结合其他计算分析软件,对建筑物的日照、采光、通风、人员疏散、交通组织、节能排放等进行模拟,提高项目的性能、质量、安全和合理性。项目管理者联盟
(2)碰撞检查及管线综合排布优化。利用Navisworks软件进行碰撞检查,按照管综规则调整模型及图纸,对重点区域、管线密闭区域进行综合排布优化,满足规范及净化空气的要求。项目管理者联盟
(3)分包界面划分。将不同分包界面进行基于BIM模型的可视化划分,避免不同界面的漏错现象,准确进行三维展示,并通过模型划分对分包单位进行质量、投资、进度等控制。项目管理者联盟
(4)进度管控。本项目规模大、工期紧,进度控制非常重要。公司结合施工组织对模型进行流水段划分,将Project软件编制的进度计划与模型构件进行关联,计划与实际进度实时对比、及时纠偏。项目管理者联盟
(5)商务应用。本项目将BIM模型导入5D平台,关联中标综合单价后,按照时间、楼层、流水段、构件统计,快速完成中期支付审核,根据流水段、进度计划,编制资金需求计划,使建设方及时落实建设资金来保证项目进展。项目管理者联盟
(6)质量安全及验收应用。质量安全管理人员可在PC端和移动端同步浏览云端的BIM模型,现场检查过程中,通过BIM模型锁定存在质量安全问题的构件,将所发现的问题通过BIM平台直接反馈给相关责任人进行整改。training.mypm.net
• 项目的设计管理项目管理者联盟
设计是工程总承包项目的第一要务,
也是工程总承包管理的基础。实施工程总承包管理必须加强设计管理工作,建立一套适应项目特点且行之有效的设计体制、组织机构、运行机制和协作关系。项目管理者联盟

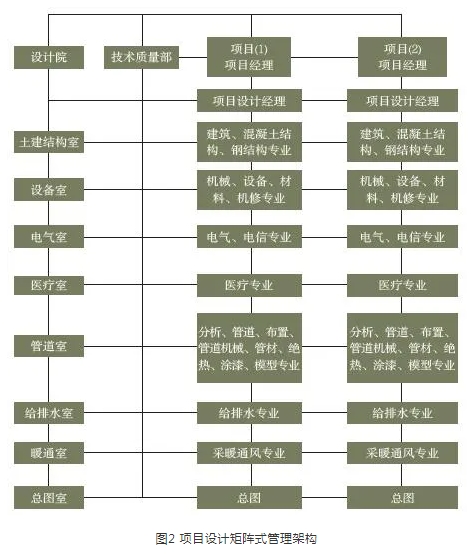

(1)本项目的设计采用矩阵式管理架构,如图2所示。项目管理者联盟

(2)项目设计质量管理与控制。本项目设计各阶段中的每个环节,必须按规定的质量控制程序的要求完成,使设计全过程都处于受控状态。为加强设计质量管理的组织建设,由设计经理对设计质量进行全面、全过程监督。在设计质量控制程序中规定,为开展设计工作应由外部提供文件、资料、数据,以及有关的规定和标准等。项目管理培训
