5.3、施工图纸催交情况小结
本工程业主在开工不久,发现施工图过影响整体工程进度,及时采取了补救措施,效果不错,但还是有可总结的地方,简单如下:项目管理者联盟
(1)、火电工程一般为安装施工单位+土建施工单位,经常采用的还有总包方式等,不管采用何种方式,由于前期是土建施工,施工图纸是影响前期进度的关键;项目管理者联盟
(2)、土建单位一般都会根据施工进度,合理安排人源、机械,但由于图纸供应问题导致“干一干、停一停”,容易泄气,巧妇难为无米之炊——导致土建单位的士气被挫伤。所以工程开工后的图纸催交,是初期保证施工进度的决定因素;项目经理博客
(3)、按正常的流程,应该是辅机招标—→合同谈判—→确定厂家—→提供设备基础图纸—→设计院出施工图。由于设计院处在链条的最末端,所以催交图纸一般就催设计院。实际工作中,协调人员一定要按流程梳理问题,看问题究竟卡在哪一个环节,对症下药,千万不要“头痛医头,脚痛医脚”——催交设计院土建专业具体人员。一定要从业主的全局角度出发,帮助、协调、解决无法出图“卡脖子”的问题,获取设计人员的理解和支持;项目管理者联盟
(4)、为了加快现场图纸的使用效率,可优化交货流程,采取更加灵活的方式,比如:设计院出“白图”(主设人员刚画出,未经过设总、院领导签批)可以提供现场备料,等出“蓝图”(设总、院领导签批,晒蓝图)后做为最终施工图,这样至少可节省时间在3天以上;项目管理者联盟
(5)、施工图提供现场后,在现场出现问题,及时协调,关键是抓住“设总”,他是设计总工程师,也是设计院项目的“头”。因为火电工程的建设,典型属于“动一发而牵全身”,比如布置水泵从水泵房的东侧移位到西侧,很简单吧,而实际设计院对这一“设计变更”,要热机、电气、热控、土建、水工、技经等多个专业协调。所以为解决这一问题,关键是提前设总牵头组织进行,协调人员分专业协调会变成“受累不讨好”的“老鼠”;
(6)、催交过程中,可能会和设计人员发生冲突,请按项目管理的冲突解决办法进行,等工程结束后,就会发现,恰恰是和有激烈冲突的人员,反而建立了良好、深厚的感情——“建一座电厂,交一方朋友”,这也是通过项目收获的一笔财富;项目经理圈子
(7)、到项目里程碑关键接点时,若设计院供货及时,可以请公司高层领导到设计院表示感谢;若供货不及时,也可以请公司高层领导到设计院表示现场的紧急,一般都能收到效果;项目管理者联盟
(8)、适当的时候,也可采取一定的奖罚制度,关键是具体情况具体对待,图纸延期的比较厉害,可以采用重奖重罚的策略,都是比较有效的手段。项目管理者联盟
5.4、施工图纸交货情况和实际进度对比项目管理者联盟

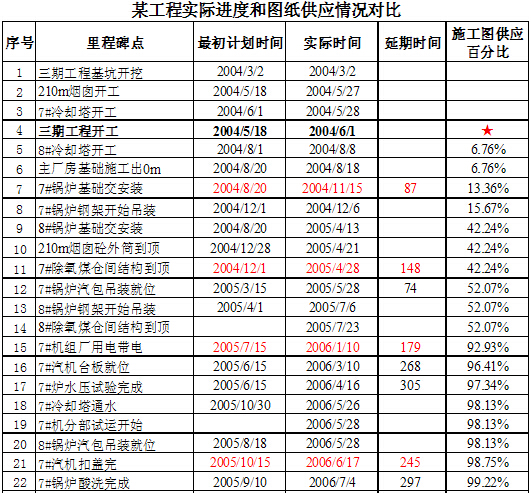

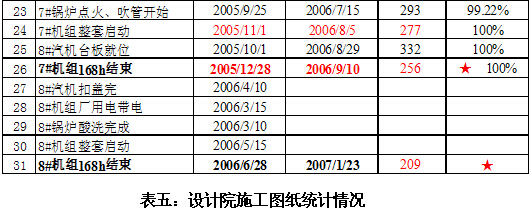

本工程里程碑接点的实际完成情况和施工图纸交货情况对比如表五。PgMp.mypm.net
项目管理者联盟
项目管理者联盟文章
通过表五对比可以看出:项目管理者联盟
(1)、由于前期图纸交货时间后延,导致“里程碑接点7”延期87天,到“里程碑接点11”延期148天,最后“里程碑接点26”——#7机组168h试运结束总延期延期256天;项目管理者联盟
(2)、通过比较还可以看出,由于前期图纸的延期,里程碑接点延期,但随着时间的推移,后期里程碑接点延期呈加大趋势;项目管理者联盟
(3)、总工期延期有各方面的原因,前期图纸交货的影响绝对不容忽视;项目管理者联盟
(4)、通过对比,工程前期的图纸供应绝对需要业主高度重视,是控制进度的重中之重。项目管理者联盟
总而言之,工程进度是项目管理工作的重点,尤其是投资方,为了早日投产发电,更加关注工程总体进度,而工程建设前期图纸的供应是重点。业主通过加强图纸的催交,是保证项目总体进度的有效手段。项目管理者联盟 blog.mypm.net
本文为项目管理者联盟联盟会员原创文章,授权发布,非经同意不得转载!
|
