(6)、对当时市场,P项目主要是主机订货时机及原材料的订货时机把控比较到位;通过表二(三大主机价格对标对比表)可以看出,仅仅三大主机,降低大约1个亿左右。项目管理者联盟
(7)、当时限额设计两台扩建300MW机组的概算基本在22—24亿元左右,由于当时的市场和供货紧张,同类机组概算相差15%也能够理解。项目管理者联盟

表一:项目总概算投资对比表talent.mypm.net
项目管理者联盟

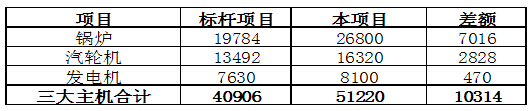

表二:三大主机价格对比表(单位:万元)项目管理者联盟
项目管理者联盟
3.3本项目和同类项目同期进行比较项目管理者联盟
本项目与概算数据确实过大,项目部对此无法给投资方合理解释,在此基础上,又和当时的同类机组进行比较,基本也在同期建设,具体数据(见附件表三:本项目与300MW典型项目投资对比表,表四:本项目投资资金比)。项目管理者联盟
对比如下:项目管理者联盟
(1)、由于项目数据庞大,本文不再一一对比,仅仅对比总投资情况来说明问题。项目管理者联盟
(2)、本项目总投资25.9亿元,与其他项目对比,水平居中,项目投资最高为本省某项目约28.2亿元,减少2.3亿元,相对减少8.8%;与NX某项目22.6亿元比,增加3.3亿,相对增加12.7%。项目管理者联盟
(3)、从同期5个项目对比看,平均水平为25.86亿元,本项目也属于中等水平。bbs.mypm.net
(4)、由于项目对比有许多特殊的原因,无法完全从工艺流程、项目管理、地域差异、市场把控、公用系统、新建扩建、场地拆迁、扩建技改等等,只能通过数据对比。项目管理者联盟
(5)、详细的对比在具体工作中也有进行,目的是找出差异的原因。项目经理博客
表四:本项目投资资金比pmp.mypm.net
项目管理者联盟
通过上述项目的对比分析,找到了部分原因,随后项目部也提出了下一步为工程造价所采取的措施,比如设计阶段是造价控制的重点,设计阶段对工程造价的影响度占75%只有;通过技术与经济相结合来控制工程造价;重大设计变更必须进行会签制度等。training.mypm.net
3.4本项目竣工决算比较项目管理者联盟
本项目决算彻底完成后,我们又做了投资对比,P项目在造价控制上确实有其独到之处,我们按工程投资有进行粗略比较,本项目决算价约为21.6亿元,比P项目高4.8亿元,但比本项目概算降低了3.6亿元,总体约在14.3%左右。具体对比如下(表五:项目投资对比表)。项目管理者联盟文章

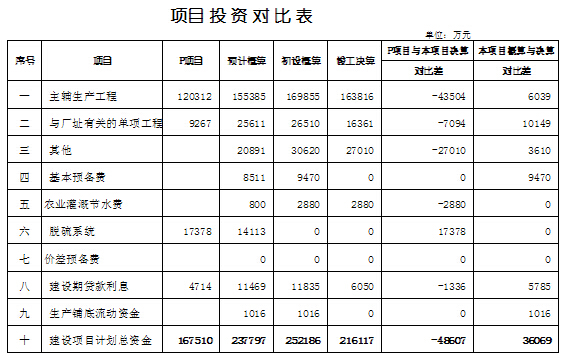

表五:项目投资对比表项目管理者联盟
项目管理者联盟
4、 结论项目管理者联盟
投资方提出本项目造价高,我们通过调研,提交董事会报告,结论如下:项目管理者联盟
(1)、本项目与当时的同类机组水平相比,水平居中;talent.mypm.net
(2)、P项目控制造价确实有其独到之处,但和本项目由于无法实时对比,确实无法达到P项目的造价水平。比如P项目仅主机造价就少一个亿,确实对时机、交货进度、质量把控好,本项目难以做到;项目管理者联盟
本文为项目管理者联盟联盟会员原创文章,授权发布,非经同意不得转载!
|
