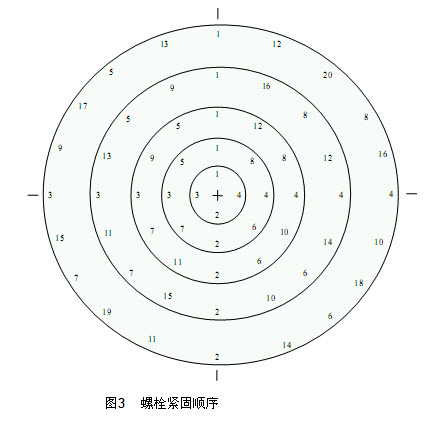

2. 紧固顺序按左图中1→2→3→4……依次完成;项目管理者联盟
3. 最后,在100%紧固值下时,沿同一方项目管理者联盟
项目管理者联盟
4.清洁性项目管理者联盟
清洁性是指工艺系统内部是否残留有制造、存放和施工过程中混入的污物。工艺系统不清洁的可能后果包括:项目管理者联盟
阻碍工艺流体(过滤器堵塞、弯头堵塞),影响装置能力;项目管理者联盟
整体问题,如仪表故障,阀门损坏,旋转设备损坏,排水管、换热管、导淋管道和密封系统堵塞;项目管理者联盟
热传导问题(结垢,阻塞);bbs.mypm.net
产品污染。项目管理者联盟
常见的系统清洁方法有:手工或机械清扫;喷砂或干冰;连续或间断性的水冲洗;高压水喷射;空气吹扫,爆破吹扫;化学清洗;蒸汽吹扫。项目管理者联盟
除加强安装前吹扫、施工中封堵等过程控制外,在试压包中单独有系统清洁见证点,在移交前最终检查确认;或单独编制系统吹扫工作包,进行清洁度控制。项目管理者联盟
对项目实施过程中的缺陷管理,无论采取何种方法或程序,都必须关注十个质量焦点,即:严密性、清洁性、完整性、操作性、维护性、原型、复杂性、试验、完工、进度计划,且指派专人负责,以保证项目最终目标——无故障开车和无缺陷工程交付的实现。转自项目管理者联盟 项目管理者联盟
