授权。变更流程中规定,必须明确授权客户方哪些人员有权提出变更申请,项目组哪些人员有权受理变更,并有双方人数要求。如果严格这样做了,就不会发生“私下交易”的情况,因为他们没有权利!另外,明确变更接口人还有一个好处是可以屏蔽客户内部的矛盾,如果只有一个接口人,如果客户甲、乙两个人尚未达成一致,是不可能提出相互矛盾的要求来的。如果双方观点不一致而反复变更,我们就可以问:“到底按谁的意见改?”项目经理圈子
审核。变更审核过程要求确定变更的优先级,并不是所有的变更都一定要修改,更不是所有变更都要立刻修改,审核的目的就是按照规则确定哪些立刻改,那些以后逐步优化。比如案例中提到的界面风格的问题,当前完全可以不修改,等到上线之后逐步优化也没有问题。对于核心模块的修改如果有了审核就可以严格把关,仔细权衡和严格控制,避免酿成灾难性后果。项目管理者联盟
评估。变更都是有代价的,应该评估一下变更对于时间、成本、质量等方面的影响,方便高层领导作出判断。项目管理者联盟
确认。评估结果一定请客户知道,并确认是否接受代价需要修改。确认过程争取到了与客户协商的机会,如果客户接受变更的代价,即使今后不需要额外支付款项,也知道项目组有“苦劳”,项目组吃就是明亏。项目管理培训
项目管理者联盟
项目管理者联盟
PgMp.mypm.net
pmp.mypm.net
blog.mypm.net
项目管理者联盟
表4-22 变更申请表PgMp.mypm.net
项目管理者联盟
只有通过了上述四个环节之后,才会开始进行变更,统一修改相关的文档和程序,进行测试和部署。变更申请表的格式见表4-22,为了便于管理分析,所有变更申请表应该有一个清单进行跟踪和管理。项目管理者联盟
小M明白了今天之所以吃亏客户还不满意,完全是自己没有深刻理解变更流程的目的和作用,因此导致了执行中的偏差。如果从一开始就进行宣传和培训,说明变更流程的意义和作用,大家就不会想办法绕过去。另外,项目过程中应该对变更控制的执行情况进行审计,发现违反规定的事件要严肃处理,就不会造成过程逐渐失效。项目管理者联盟文章
1.1.4经验与教训项目管理者联盟
IT项目中变更是常见的一个难题,但变更控制不是为了让变更变得困难,而是让变更变得有序,否则就会出现很多灾难性的后果。转自项目管理者联盟

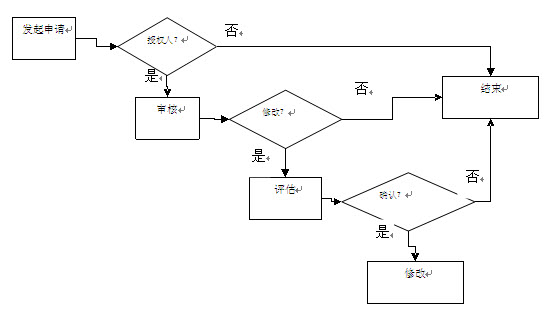

变更控制流程有四个重要控制点:授权、审核、评估和确认,只要理解每个控制点的作用,在执行过程中作出正确的判断,才能避免什么都改客户还不满意的情况发生。 项目经理博客
