一旦项目启动阶段顺利结束,那么就到了项目经理最重要的阶段了,那就是做项目规划。项目规划阶段首先要做的就是工作任务分解,因为我们在分享项目定义的时候已经分享过项目都是复杂的,都是跨职能的。所以项目一般都是需要很多团队成员共同参与的,而且参与的时间和角色还各有不同。所以项目经理最重要的工作就是将整体项目进行分解,以做到能够有效推进。项目管理论坛
工作任务分解表(WBS)

转自项目管理者联盟
提到工作任务分解,大家可能在工作中听到更多的就是WBS了,这是项目中不可缺少的一份重要文件。WBS是项目管理知识体系中的名称,就是工作分解结构的简称,是指把项目可交付成果和项目工作分解成较小的,更易于管理组成部分的过程。但是知易行难,听过见过,看起来也简单并不代表你能够真正的完成一份准确的WBS。项目管理者联盟

bbs.mypm.net

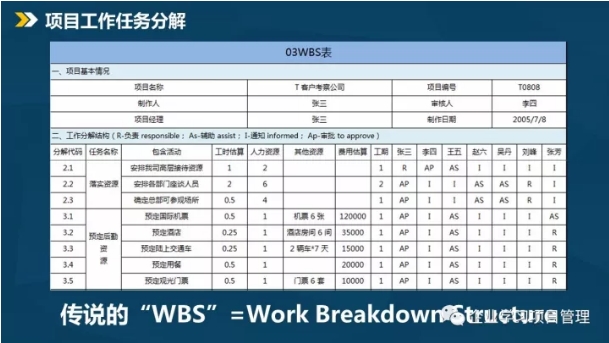

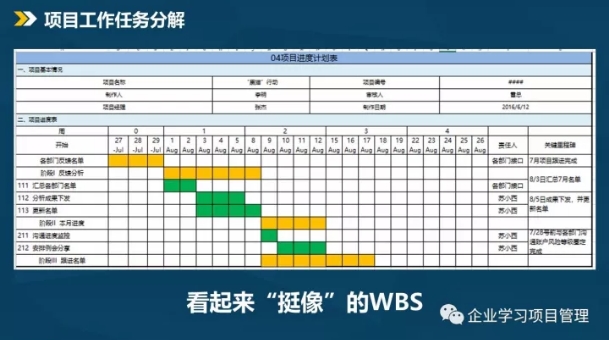

首先我们来看一个实际项目案例,这是在我们某次项目管理实战课程中某位同学制作的项目进度计划,为了方便后续的分享,我没有单独的呈现WBS。大家可以重点关注任务分解部分。乍一看和前面我们提供的WBS模板有些一样,但是在一些核心环节却不够准确和合理,大家能看出来吗?这里我们先不着急进行解读,首先给大家分享一些WBS的关键知识,然后结合知识点再来解析这个案例。bbs.mypm.net
WBS制定策略一:任务分解项目管理者联盟

项目管理者联盟
工作任务分解顾名思义就是将大任务分解成小任务,以便顺利推进。至于任务分解的颗粒度大小就要结合企业的实际情况了,一些大型基建项目比如三峡大坝项目,任务分解一般是以月为单位。在快节奏的互联网时代,比如我所在的百度,我们的项目基本上是以月为单位,很少有超过一年的。因为一年以后的变化谁也不能保证,那么相应的任务分解就得到天。bbs.mypm.net

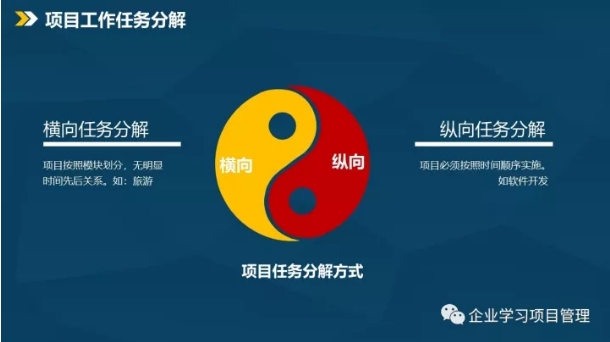

在分解方式上包括横向分解和纵向分解。大家应该很容易理解,比如安排一次旅游计划,到底是先订票呢还是先订酒店呢,这个没有严格的先后逻辑关系。但是在软件开发项目中就不一样了,必须先有开发,才能进行软件测试,最后才能上线发布。大家可以考虑下自己的项目是按照哪一种方式来进行分解呢?项目管理者联盟

项目管理者联盟
任务分解的同时还有一项重要的工作就是成本估算,我们已经分享过项目管理黄金三角形:时间、成本、范围。总体的任务算是范围,那么对应的成本项目经理也要做到心中有数,而且在后期的项目管理推进过程中以此为基准来监控管理。项目经理博客

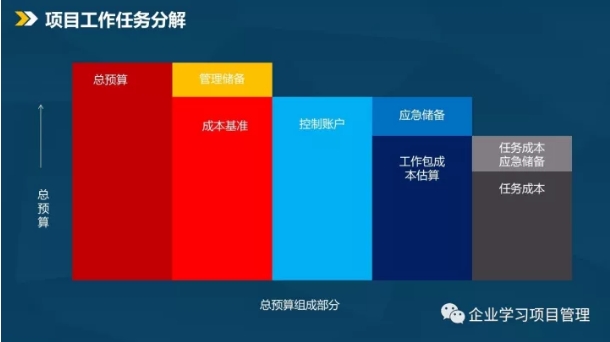

成本的估算策略一般是自下而上的估算,先从单个任务进行估算,然后是工作包,然后是整个项目。这里要特别强调的是每一层级的成本估算一定要留有余量,以面对项目中可能出现的风险。是项目就一定会有风险,所以项目经理要聪明的估算成本。这样在项目实施过程中才能够有一定的调整空间,不然就有可能出现拆东墙补西墙,四处救火还出力不讨好的局面。项目管理者联盟
至于储备预算应该是多少这个要参考具体公司的项目经验,一般来说多出20%是比较合理的,比如单个任务预计是4天完成,那么项目经理在成本预计的时候就可以按照5天来设计。项目经理博客
说到这里,大家想想你在工作生活中是这样做的吗?举一个简单的例子,很多同学上班出现迟到情况,从项目管理的角度出发如果你上班路上交通时间成本是1个小时。那么你应该早出发20分钟左右,以避免出现堵车或者其他意外情况发生造成的迟到影响。项目管理者联盟
WBS制定策略二:责任分配矩阵项目管理者联盟

项目管理者联盟

任务分解的第二部分重要内容是确定责任人,RACI责任分配矩阵是一个相对直观的模型,用以明确项目过程中的各个角色及其相关责任。在进行工作任务分解的时候,第一原则就是责任唯一,每一项子任务都只有唯一的一个负责人,如图中所示,活动一是王五负责,其他人是参与、征求意见或者被通知的角色。bbs.mypm.net
在之前的分享中我们已经知道,在我们的项目管理工作中,尤其是东方项目管理中,人的问题是项目的主要影响因素。如果没有明确每一项任务的责任人,那么在项目推进过程经常容易出现多头汇报或者是无人负责的状态。说到这一点,有过项目经验的同学心中是不是默默的点了一下头呢!blog.mypm.net

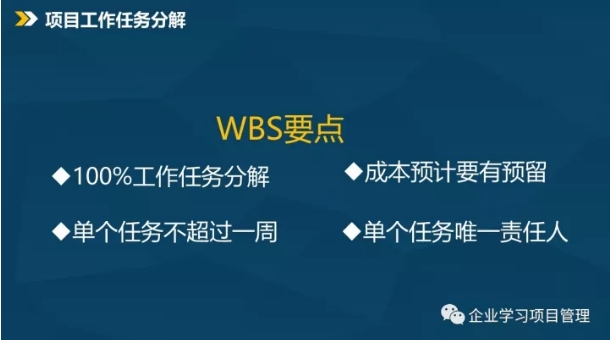

WBS制定策略要点项目管理者联盟
