3.6、对计划的动态控制要循序渐进。使用p3软件必须有一定的过程,切忌一开始就进行计划控制,同时又进行资源加载、费用加载,往往会顾此失彼。因为p3软件对火电项目有成千上万条,甚至一个子项目也有上百条,如果对火电厂的生产流程不熟悉,其编制要求工作量的难度比较大。所以首先实现计划的控制,能够进行动态调整,经常进行目标计划与实际计划的对比,完成这一步后,再进行资源加载,费用控制。项目管理者联盟
3.7、要保证计划完成,合理是奖励必不可少。由于施工单位除了积极主动工作以外,更需要适当的奖金激励。该公司按董事会批准的里程碑节点,在项目开工建设之初就有里程碑节点奖,比较好的调动了各参建单位的积极性。项目管理者联盟

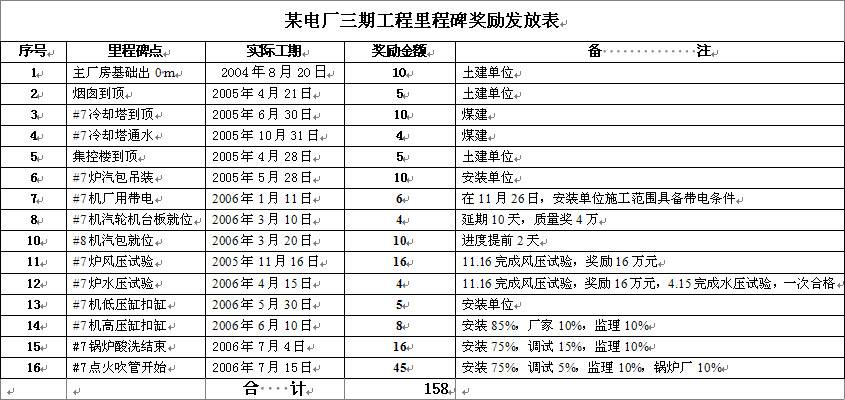

(附件三:里程碑奖励表)项目管理者联盟
P3软件由于自身的强大功能,在火点建设中发挥着巨大的作用,是目前工程项目进度控制的利器,但再好的的工具需要人来操作,越是复杂的项目,越需要人的操作。思想先进、意识超前、接受挑战、懂项目管理、愿意使用p3软件的工程管理人员,是项目进度控制的基础,也是项目按期投产的保证,我坚信:p3软件的明天会更好。项目管理者联盟
