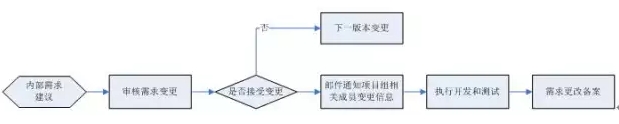

图:需求变更流程(内部提出需求变更)项目管理者联盟
2)流程说明:PgMp.mypm.net
内部需求变更来源:公司内部人员发现逻辑,需求上的问题,或功能上的建议以及开发、测试人员提出的需求不一致内容。项目管理者联盟
需求变更类型:需求有误、需求有遗漏、需求不明确。项目管理者联盟
需求变更审核:内部提交的需求应该经过项目经理,项目组长,测试组长,市场人员共同的确认才能确认是否修改。项目管理者联盟
项目组长:评审需求变更部分的工作量,判断需求变更的内容是否对开发进度有影响,如果需求变更对开发进度有影响,项目组长可以拒绝变更;将变更内容放
入下一版本进行修改,若市场人员认为必须在本版中进行修改,项目组长可以将变更的内容提交给项目经理进行处理,并决定是否在本版中进行修改。项目管理者联盟
需求信息发布:经过需求人员和项目组长的沟通、协调确定在本版中进行修改的需求变更,需求人员需要将变更内容的信息,以邮件方式通知相关人员。项目管理者联盟

配置管理员:对需求变更进行备案。项目管理者联盟
开发,测试:开发、测试人员接收到需求变更内容后首先审核设计文档和测试文档,修改变更的地方。并根据变更后的文档进行开发和测试。项目管理者联盟
五、附件转自项目管理者联盟
