让项目管理理论“落地”——读《IT项目经理成长手记》有感

作者:佚名   提交人:项目管理者联盟[项目管理者联盟]   属性:提交人转载   发布时间:2016/4/28   点击:5657   【收藏本文

  最近利用业余时间阅读了一本好书——《IT项目经理成长手记》(潘东、韩秋泉著)。本书的两位作者是神州数码(中国本土最大的整合IT服务提供商)的高管,在书中他们介绍了神州数码在IT项目管理领域积累的实践做法和工作思路。本书从IT项目经理面临的真实问题和场景出发,将一个项目管理实践者所亲历的案例整理成“手记”,如实地记录下问题解决方法和收获的经验教训。bbs.mypm.net

  读完此书,结合科研项目管理的现状,进行了一些思考。在此,将思考后的感想分享。项目经理博客

  一、量化指标,使项目状态透明化项目管理者联盟

  书中提出了一个让人印象深刻的观点:项目经理如果3分钟说不清项目进展,说明管理没到点子上。那么,怎么才能在短短3分钟内把项目状态讲清楚呢?书中给出了一种较为可行的办法:使用基于量化指标的《项目状态报表》(如表 1)。training.mypm.net

  表1 项目状态报表(摘自《IT项目经理成长手记》) www.mypm.net


  可以看出,《项目状态报表》记录了项目在进度、成本、需求、工作任务、配置管理、员工满意度、工作负荷、质量缺陷方面的关键量化指标,从而全面反映项目在工作范围、时间、成本、质量、人力资源等方面的现状。《项目状态报表》还可以进一步演变为图形化的“项目状态仪表盘”(如图1),更为直观地反映项目状态。项目管理者联盟

bbs.mypm.net

  图1 项目状态仪表盘(摘自《IT项目经理成长手记》)PgMp.mypm.net

  相信项目经理们有了这样的《项目状态报表》和“项目状态仪表盘”,要在3分钟内讲清楚项目状态也就不难了吧。其实在我们公司,项目状态不透明的情况也或多或少地存在。采用量化指标的方式汇报项目状态,可以是我们的改进方向之一。项目管理者联盟

  当然,针对公司现状,个人觉得不必一来就追求“大而全”,可以采取先抓重点、循序渐进的方式来推进。比如,可以先从表 1中的“进度偏差”和“任务完成度”指标入手,让项目的进度状态变得透明。随着量化管理理念逐渐得到认可,可以再按需增加对其他指标的度量,让项目在各个方面都“透明”起来。项目“透明”了,项目管理者才能做到心中有数,才能及时解决问题、提前防范风险。

  二、白板加晨会,落实项目三级计划项目管理者联盟

  关于项目进度计划的执行与跟踪,书中也给出了可操作的办法。书中首先推荐了“三级计划”的项目计划编制框架,即:一级计划将项目全周期分解为项目阶段和里程碑,二级计划将项目阶段分解到“各组每周”的任务(这里的“各组”是指一个项目团队中的各个小组),三级计划将“各组每周”的任务分解到“各人每天”的工作项。这种做法,与我们公司科研项目编制计划的现状是基本类似的。talent.mypm.net

  书中进一步说明了如何利用“白板加晨会”来跟踪“各人每天”的工作项。具体来说就是,每周五下午,各小组长带领组员将下周任务分解成各人每天的工作项,且个人工作项只存在“完成”和“未完成”两种状态。分解出来的个人工作项(本质上就是三级计划)直接记录到白板上(见图2)。项目管理者联盟

club.mypm.net

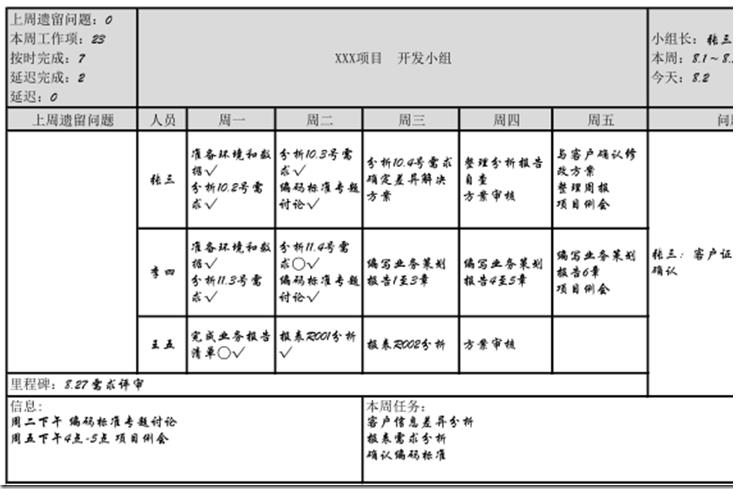

图2 记录三级计划的白板(摘自《IT项目经理成长手记》)项目管理者联盟

  制定出下周的三级计划后,小组长会每天召开“晨会”进行进度跟踪。晨会时长限定在15分钟内,组员们站在白板前完成。晨会内容为:项目管理者联盟

  1. 检查状态。组员逐个说明昨天工作项的完成情况,今天计划的工作项,以及遇到的问题。工作项只有“完成”和“未完成”两种状态。如果完成,则在白板上打“√”;否则打“○”,表示需延迟。对延迟完成的工作项,在原有“○”后打“√”(见图 2)。项目管理者联盟

  2. 调整计划。根据昨天工作的完成情况,小组一起对三级计划做适当调整,确定今天各人的工作项。项目管理者联盟

  3. 解决问题。首先审核昨天列出的问题的状态,然后将今天提出的所有问题记录到白板的“问题”栏中。晨会上仅记录问题,不对问题做展开讨论。晨会后再组织相关人员进行专门讨论。项目管理者联盟

  这样,到了周五,小组长只需清查白板上的记录,就能掌握三级计划的执行情况,并上报给项目经理。项目经理汇总各小组的任务执行情况,就能掌握二级计划的完成情况。项目管理者联盟

  个人理解,“白板加晨会”的好处至少有三个:training.mypm.net

  1. 项目小组内的沟通反馈得以显性化、周期化,有助于及时暴露问题和解决问题。项目管理者联盟

  2. 再好的工作计划,也要根据项目进展进行适当调整,才能真正发挥作用。晨会使这种调整变得容易操作。项目管理者联盟

  3. 组员能清楚彼此的工作内容,从而有效避免工作分配不均。项目管理者联盟

  目前我们的在研项目中,也多多少少存在着沟通不畅、计划与实际脱节、工作分配不均的情况,如能引入“白板加晨会”的管理方法,相信能够缓解这些问题。项目管理培训
