在项目的研发过程中,会产生很多的来自不同层次和客户的项目管理所需信息和文档资料,及时、正确地搜集好这些项目信息并纳人项目信息管理档案中统一管理,为跟踪项目进程、提高项目控制能力及项目后评价、项目绩效考核打好基础。项目管理者联盟
四、项目控制阶段项目管理者联盟
项目控制阶段任务是定期监测与度量项目执行情况阶段各项工作进展情况,识别是否有偏离计划之处,对于项目执行过程中出现的问题,及时发现并采取纠正措施,以确保项目目标实现。项目管理论坛
1.项目控制流程项目管理者联盟

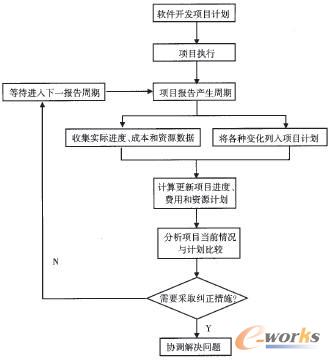

软件项目控制流程图示如图2所示。项目管理者联盟
项目经理圈子
图2 项目流程控制项目管理者联盟
2.项目进度与费用控制项目管理者联盟
(1)做好项目进度和费用分析,使用的方法主要是项目挣值法分析。该方法通过对各项工作实际消耗费用及完成情况与计划对比,分析整个项目进度执行情况及费用支付情况,分析项目整体完成情况。pmp.mypm.net
预期费用与实际费用的偏差CV=BCWP-ACWP,式中,BCWP表示已完成工作量的预算费用,ACWP表示已完成工作量的实际费用。CV>1表示实际费用小于预算费用;CV<1表示实际费用大于预算费用;CV=1表示实际费用等于预算费用。pmp.mypm.net
预期进度与实际进度的偏差SV=BCWP-BCWS,式中,BCWP表示已完成工作量的预算费用,BCWS表示项目计算工作量的预算费用。SV>1表示实际进度超过预算进度;SV<1表示实际进度落后于预算进度;SV=1表示实际进度等于预算进度。项目经理博客
(2)撰写项目进度报告。按照公司项目管理要求,定期编制项目进度报告,报告内容包括:项目进展情况报告、任务完成报告、项目进度控制报表(挣值分析)、项目状态执行报告、重大突发性事件报告、项目进度控制报告、项目管理报告和问题跟踪报告。项目管理者联盟
(3)每周定期召开项目工作例会。以周为单位对项目进度进行连续检测,检测结果与项目执行计划比较。进度正常则按原计划执行;进度滞后则要分析原因,找出解决措施,以里程碑计划为阶段目标,为实现整个项目目标扎实工作。pmp.mypm.net
(4)里程碑会议。根据里程碑计划中制定的需求分析完成时间、系统设计完成时间、编码完成时间、测试完成时间和投产完成时间,在每一个阶段完成时召开会议,确认该时间段是否按计划完成工作。项目管理者联盟
(5)与项目外包商沟通会议。根据项目开发计划召开与软件项目开发外包商会议交流项目开发进度状况及其他相关事宜,及时解决存在的问题。项目管理者联盟
3.项目资源的控制转自项目管理者联盟
项目的资源包括人力资源、开发环境资源、测试环境资源、设备资源等,在项目开发过程中,项目经理要根据项目开发进度情况,优化资源分配,合理安排项目使用的开发和测试环境,调整开发人员和测试人员数量和工作内容,通过项目资源优化,确保项目开发进度和质量。项目管理者联盟
4.采购过程及合同控制转自项目管理者联盟
监督和控制软件项目采购过程中,要确保供应商招投标及中标是否按流程工作,供应商的资质是否符合要求,要求提供的文档资料是否齐全。对于中标的供应商要做好合同管理,确保卖方符合要求,买方要根据项目进度情况,做好项目阶段付款、合同内容变更管理。
5.需求变更管理项目经理博客
在软件项目的研发过程中,对于需求内容变化请求都要求做出快速的响应,这需要制定相应的变更管理工作流程,控制来自各方面的变更,同时更新项目计划内容,并及时把更新项目信息资料存入项目信息管理档案。项目管理者联盟
6.项目风险控制pmp.mypm.net
根据项目规划阶段对项目开发过程中不同风险的识别及应对策略,实行项目“实时监控、实时询问、及时披露”制度。在项目开发过程中,对于出现的风险要及时向上级领导、客户反映,同时要采取措施把风险减少到最低程度。对于外包商,项目经理需要密切监控项目的实施情况。项目管理者联盟文章
7.项目质量控制项目管理论坛
按照质量保证计划,由质量控制员全程跟踪项目研发过程中质量控制点,提醒项目经理提交项目管理需要的质量信息资料,对于发现的问题要及时通知项目经理改正。项目管理者联盟
|
