作者:《施工企业管理》汤启乐 王岩 谢飞   提交人:cacem[《施工企业管理》汤启乐 王岩 谢飞]   属性:提交人原创   发布时间:2009/2/16   点击:9325   【收藏本文
核心提示:通过认真学习和借鉴先进的国际管理经验,及时总结国际工程异地项目协同施工实践和管理经验和教训,在不断创新国际工程多项目管理水平的同时,企业提升了市场竞争力,中油管道二公司被业主誉为“所有上下游承包商中表现最优秀、最出色的”。 项目管理者联盟
club.mypm.net
  国际长输管道多项目异地管理处于多种政治、宗教、社会等因素构成的复杂环境中,而且往往施工周期长,充满了不可预见性,因此其协同管理比之国内工程更加困难、更加复杂。那么如何应对难题,解除困境便成为了诸多施工企业的关注点。 项目管理培训
项目管理者联盟
  项目协同管理对策出炉 club.mypm.net
training.mypm.net
  2004年10月,中油管道二公司作为中国石油天然气管道局CPP在苏丹的管线主体施工单位承建了苏丹MELUT盆地石油开发项目外输管道工程(以下简称苏丹3/7区管道工程)A1段、B2段,苏丹THAR JATH开发项目外输管道工程5B区和苏丹MELUT盆地石油开发项目外输管道工程A1段水管线工程3个工程4个标段的施工项目。这些项目的施工时间几乎都在2004年10月~2005年12月之间,而且工程业主不同、监理不同、采用的施工标准和程序文件也不一样,且全部要与外方进行施工管理沟通协调。除5B工程和水管线少部分工程外,都要抢在当地雨季之前完成施工,时间之紧、任务之重是历年来中国管道公司海外施工前所未有的。越是在这种情况下,项目的协同管理便越显得重要,如果应对问题的方式方法出现偏差,不仅无法保证现场施工的顺利进行承包商不仅经济利益受损,而且也会在很大程度上也会对企业、甚至国家形象和声誉造成负面影响。 项目管理者联盟
项目管理者联盟
  正是基于这些问题的考虑,项目部通过整合协同管理的理念和现代管道施工项目优化管理技术,建立高效运作的项目部生产管理指挥系统,确定项目协同管理目标,充分利用计划管理,进行建设项目多资源均衡优化管理,大大降低了施工成本;建立严格的信息交流和质量HSE监控系统,保证了项目参与方信息交流通畅,严格执行国际工程施工质量标准,HSE各项管理程序及文件落实到各个工序,各项工程均以最好的施工质量、令人惊奇的进度和严密的HSE管理在多家中外承包商中获得第一名。 项目管理者联盟
项目管理者联盟
  项目协同管理对策详述 bbs.mypm.net
项目管理者联盟
  建立协同目标,完善管理 service.mypm.net
项目管理者联盟

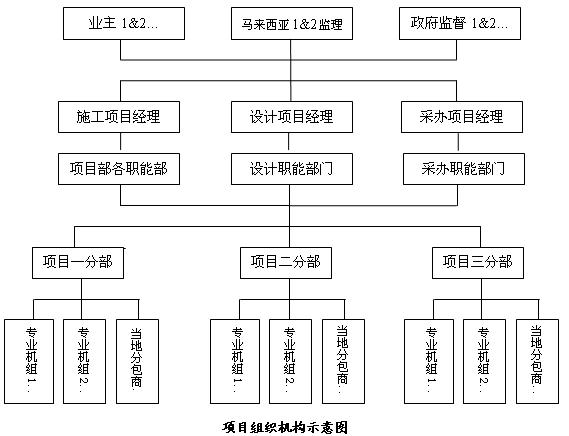

  虽然苏丹4个标段分散在相距1700kg的4个地区,但由于项目的整体性决定了各个工程之间必须结合到一起才能发挥项目的功能。因此依据这些工程特点,秉承“1个人代表1个公司、1个公司代表1个民族、1个国家”的宗旨,中油管道二公司建立了“以项目经理为中心,施工、管理、后勤按专业纵向负责,以机组管理为重点,项目分部经理分分部全面负责”的矩阵式项目施工管理组织模式,不仅解决现场施工管理问题、消除与外方业主和监理方的沟通障碍,而且及时掌握业主和监理、政府监督高级管理层的管理意愿,保障各个项目的高效运作和内部协调的顺利进行。 项目经理博客
PgMp.mypm.net

pmp.mypm.net
  建立信息平台,创新制度 www.mypm.net
bbs.mypm.net
  建立信息协同交流平台 项目管理者联盟
service.mypm.net
  作为项目承包商,每天都发出和接收到许多信息。项目管理工作就是依靠这些流通来完成。如果信息在传递过程中被阻碍,不能及时到达信息接收者,或信息在传递过程中遗漏、失真,都会对项目产生无法弥补的损失。因此,一个成功的项目,必须具有畅通的信息流通渠道。这就不仅要求信息的传递迅速及时,而且要求信息交流方式尽可能采用书面语言。如此既可避免信息传递过程中的失真,又可留存备案,减少不必要的纠纷,同时也可成为索赔和反索赔的支持文件。依据苏丹特殊的交通通讯条件,公司设置专职文控工程师,综合利用网络、卫星电话、移动通信、固定电话、电台等灵活多样的通讯方式,有效地传递与苏丹业主、马来西亚监理、苏丹当地分包商和分散在苏丹的施工项目分部、机组(南、北、东相距1000多公里的4个营地)的各项信息,为各个项目的顺利进行提供了信息的保证。 PgMp.mypm.net
training.mypm.net
  创新国际工程协同管理制度 项目管理者联盟
项目管理者联盟
  三/七区A1段项目伊始,项目部组织管理人员针对苏丹工程工期紧、人员少、材料奇缺、交通条件恶劣、社会依托极差等特殊情况,依照项目业主ITB(Instruction To Bidder)文件、程序文件和目标控制的要求,有针对性地制订了项目部技术、质量、HSE、采办、财务、劳资、文控、宣传各项管理办法。编制的《管道二公司海外工程项目管理手册》在管理人员和作业人员中进行宣传和贯彻,并在以后的3个标段工程中加以验证、优化和完善,形成了一整套长输管道国际工程多项目协同管理的管理制度,为以后类似国际工程管理提供了范例。 项目管理者联盟
项目管理者联盟
  加强项目资源协同管理调配 项目管理者联盟
项目管理者联盟
  在上述项目的管理进程中,最高峰时投入人力236人、设备众多、消耗的零部件数量较大。如何根据项目特点、要求、进度,适时调节、优化劳动力、设备、材料资源成为多项目协同管理的重要环节之一,既要保证现场施工,又要适当降低项目成本,追求项目经济效益和社会效益的最大化,还要化解各个小项目之间物资、人力、设备资源分配的供需矛盾,达到各项资源的最优化配置。特别是在苏丹物资匮乏、社会依托差、交通不利的条件下,努力发掘各类中外雇员的特长,优化调整岗位分工和报酬,发挥协同管理优势,实现了人力资源的合理优化配置。如某一工程施工紧张时,采取雇佣当地短期工人,缓解人员紧张的问题。当同时承建两个、甚至3个标段工程时,公司采取了管理人员和作业人员化整为零、兼职不减管理的做法,加强现场管理。另一方面,加强在设备和物资统筹调配方面,根据各个分项目的施工进展和项目部的总体指令,在苏丹港营地设置的物资和设备中转中心和在交通便利的喀土穆的物资人员互相配合,进行物资和零部件的补充采购和统一配送,从而大大降低物资和设备零部件的采购成本,提供了项目管理的整体经济效益。  项目管理者联盟
bbs.mypm.net
  因项制宜,实力化解误解 项目经理圈子
项目管理者联盟
  公司苏丹3/7区外输管道工程A1段施工中,由于工期紧、任务重、社会依托条件差等重重困难的制约,加之德国、印度、俄罗斯、马来西亚等多国施工承包商的比对,我们项目无论在整体的语言优势还是施工装备上,都无法与其匹敌,苏丹和其他外方业主和监理对我们中国施工公司的施工能力和管理水平总是持怀疑态度。但是我们充分发挥“中国管道施工国家红队”品牌优势,项目初期就拟定了“短平快”施工策略,即: 项目管理者联盟
项目管理者联盟
  “短”——工期最短。在艰苦恶劣的条件下,从2004年10月20日至2005年1月15日,确保在3个月内完成了管线主体,2005年3月底机械完工。 项目经理博客
转自项目管理者联盟
  “平”——质量平稳。建立健全质量和安全保证体系,明确各级人员的职责、任务和权限,明确质量安全的方针和目标,严格按程序和规范施工,使工程施工中的质量和安全始终处于受控状态。 项目经理圈子
项目管理者联盟
  “快”——速度最快。从各机组2004年10月20日~30日陆续开工,单机组日焊接由最初的10多道口,上升到60多道口,最高达到95道口,NDT检测一次合格率始终保持在98%以上,并以每天近3kg的速度向前推进。 www.mypm.net
service.mypm.net
  实战检验证明,这一管理策略是英明而正确的。工程开工以来,即使受当地苏丹分包商钢管运输滞后、国内物资清关受阻以及由于外方供货商的原因造成的防腐补口材料不到位等不利因素的制约,截至2004年12月20日,在不足2个月的有效工期里,四个施工机组已经完成138kg管线组焊,占全部206kg工程量的近2/3,NDT检测一次合格率达98%以上,且未发生一起质量安全事故。如此的速度、质量和管理水平,不仅证明了中国公司具有较高的施工能力和管理水平,而且为后期4个标段的协同管理奠定了基础。 项目管理者联盟
项目管理论坛
  采用P3控制,实现多方合理结合 www.mypm.net
项目管理者联盟
  项目管理的主要目标是通过恰当的计划和控制,使合同的各实施阶段活动达到最大的赢得值,实现资金、进度和效益的预期要求,圆满完成合同任务,取得最大限度的利润。在苏丹各个项目实施阶段过程中,中油管道二公司苏丹项目部始终采用了目前最先进的P3计划管理软件,以计划为先导,优化人力、物资和设备配备,集中资源,统一调配,巩固以往市场范围,统一项目管理,扩大市场占有率,进而达到对各个项目统一的进度和费用控制,这是达到项目协同控制的主要手段。在项目实施过程中,强化计划管理,体现计划的严肃性和权威性,围绕各个施工项目的整体和各个工程局部施工计划主线积极主动地开展各项工作。倒排工期,季、月、周计划提前下达到各个分包商和作业机组,出现材料供应、土建等施工问题及时协调解决,从而发挥了项目协同的优势,避免了资源短缺、配置不利的问题。 项目管理者联盟
项目管理者联盟
  QHSE实时监控,保证整体安全 项目管理者联盟
项目管理者联盟
