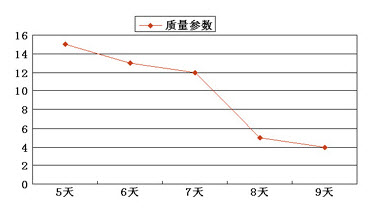

在本案例中,Henry发现东方公司进度一直拖后,成本却居高不下。这里就需要了解软件外包项目中进度与成本的关系。很多时候,此类工程大多采用固定总价合同。但由于软件项目的修改比较多,实际上此类合同很像是固定总价加奖励费用,其中奖励费用一般会采用单价合同,即若干元/人天的合同,也就是说,承包商的成本是建立在人力成本估算上的。这样,一些承包商会倾向于拖延进度(或者减少实际投入,造成质量下降)。因此,项目经理需要了解整个合同的情况,最好参与合同的制定。在此案例中,Henry试图通过引入竞争来提高整个项目的效率,满足项目目标,也是出于同样的原因。尤其值得注意的是,有时候,出于竞争的需要,承包商会提供低廉的价格,此时对于进度管理更应该谨慎和完善。项目管理培训
还要指出的一点是,要对学习曲线有深刻地认识。在软件开发工程中,学习曲线(learning curve)有很大的用途。通常情况,承包商在接到同样类型的软件项目后,第二次会比第一次节省15%-20%的时间。项目经理最好要了解一下以前类似项目的情况。项目管理者联盟 service.mypm.net
|
