国外工程公司推行可施工性审查已较为成熟且执行效果显著。国内工程建设业总体上正处在接受、推广与完善阶段,有些以设计为背景的工程公司已经纳入其管理流程,在设计的审核过程中履行可施工性审查。项目管理者联盟
可施工性研究与审查是以往管理经验的总结,也是企业知识管理的一个组成部分。传统管理中做过的许多工作如设计文件的审核、汇审会签,设计图纸的熟悉与研究都属于可施工性研究审查的内容,可施工性审查程序不排斥这些工作,它只是对以前分散零碎的工作进行梳理整理并加以系统化、条理化、程序化,并把它纳入工程建设工作流程中。从经验与知识的积累的角度考察,可施工性审查程序中的参考条目数据库应该是开放的,对于一个公司或企业而言,每个项目的案例应进行筛选归纳,不断补充审查项目数据库,实际上这也是公司知识管理系统的一个组成部分,公司的内部信息管理平台应该将每一个审查条目项与工程案例数据库进行链接以方便设计者对可施工性审查研究的查阅与学习。本文主要通过惠生工程在中石油四川项目中的案例研究来阐释可施工性审查和研究的概念和意义。项目管理者联盟
一、可施工性审查与研究的定义项目管理者联盟
可施工性审查是指工程设计的可施工性审查,即设计方案在实施过程中的可行性和易行性。可施工性的“施工”除了单纯的施工,还包括了制造的含义,更确切的翻译应为“可建造性”,但中文一般习惯用“可施工性审查与研究”来表达这个概念。项目管理者联盟
目前对“可施工性审查”定义的表述有多种,最具代表性的是美国建筑业协会(CII)的定义:“将施工知识和经验最佳地应用到项目的策划、设计、采购和现场操作中,以实现项目的总体目标”。更通俗的表达为:可施工性研究与审查是指在项目规划、设计、采购及工厂操作等方面,应充分使用一些以往通过施工工作获得的知识和经验,从而有效保证项目质量、加快项目进度、降低项目成本,进而确保项目整体目标的实现。项目管理者联盟
工程建设是多因素制约、多变量作用、多方协作工作的运行机制,是典型的系统工程,完全适用控制论的理论模型。按照控制论原理,一个系统必须要有反馈机制,没有反馈机制的系统视为开环系统,一个开环系统一旦开始运行必然发生崩溃。可施工性审查与研究是把后期的经验与知识反馈到项目执行的前期,弥补工程设计过程对工程下游的工程建设经验不足的缺点,从工程管理角度进行全面质量管理。service.mypm.net
二、案例研究项目管理者联盟
2009年初,惠生工程(中国)有限公司以EM+PC总承包四川石化1000万吨/年炼油、80万吨/年乙烯炼化一体化项目的多套装置。项目管理者联盟
惠生工程(中国)有限公司在中石油四川石化项目的可施工性审查的过程中,开展积极主动、无偿服务的原则,在工程前期充分参与设计工作,设计经理或专业工程师大部分工作时间及工作地点均在设计院所,与设计当事者一起对设计过程以及具体设计方案进行讨论。在这个过程中,惠生设计经理或专业工程师并非自己独立工作,背后还有整个采购团队与施工技术团队作支撑,在参与设计过程审查时,采购方面、施工方面的具体问题通过内部渠道传递到设计的工作接口,从某种意义上说,可施工性审查要比设计阶段设计者自身的设计审查更具优越性,因为前者更能通过体制保证后续的采购与施工层面的设计可行性意见转达到设计。这一切均通过制度化设计体现在惠生在内部业务工作流程上。项目管理者联盟

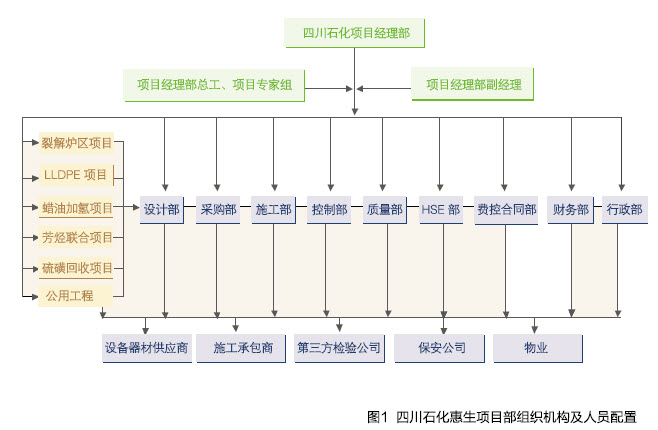

工程建设自身的规律表明,设计、采购与施工之间存在难以分割的内在联系,尤其设计与采购之间存在着大量的技术条件往返与信息交换。为了弥补在工程管理方面的结构性缺陷,解决业务覆盖以及克服体制建制问题,我们在PC承包模块配置了设计管理组,设置了设计经理岗位,从管理体制与架构上给予了保证,PC承包模式的项目管理机构见图1。项目管理者联盟
项目管理者联盟文章
与纯设计部门的可施工性审查不同,PC模式下的可施工性审查的最大区别是下游——采购与施工层面的全过程的参与。在管理体制方面,除了设置设计组参与的管理架构与组织体制,更重要的是构建下游的参与机制。有了设计专业组与设计院所的沟通渠道,再与PC内部采购与施工层面的技术管理打通连接通道,就构成了完整的EPC(设计、采购、施工)技术业务链对可施工性审查的连接管道。这种体制架构使可施工性审查的本来含义得以更加彻底地贯彻履行。项目管理者联盟

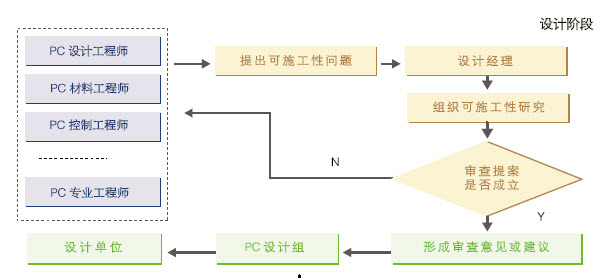

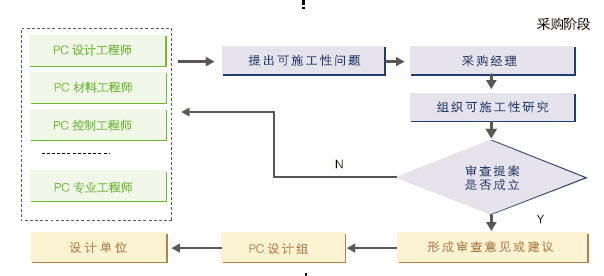

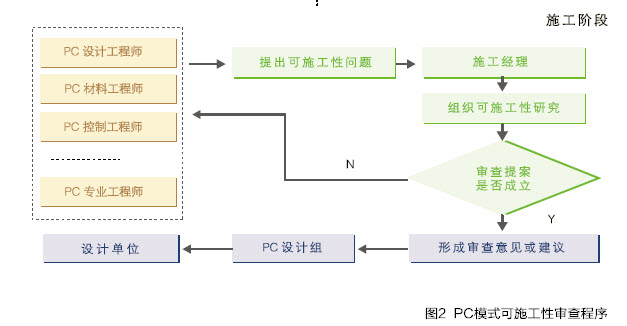

图2是PC模式下可施工性审查程序示意图,图中可以看出,PC模式下的设计、采购、施工三个层面均与设计执行单位有畅通的工作渠道。项目管理者联盟
三、下面选取几个惠生工程在四川石化项目推行可施工性审查中的典型案例进行分析项目管理培训
1. 污染雨水与清净雨水总干线实施方案talent.mypm.net
公用工程雨排水干线是全场雨水管网总干线,为双路并列系统,一路为污染雨水,一路为清净雨水。按照本项目环评要求,污染雨水系统应达到最高防渗等级技术指标,可选方案包括钢管+内防腐方案、防渗混凝土涵道等方案。bbs.mypm.net
公用工程设计经理及其团队通过可施工审查程序,针对钢管道内防腐市场资源和成本情况分析、四川石化环评技术指标要求、商品混凝土供应情况、施工现场作业空间情况、结合施工周期与总工期特点,对方案实现进行了论证,经过设计比较,确定防渗混凝土方涵技术方案。该方案占地小,施工影响空间范围小、便于最终用户的使用维护。项目管理者联盟
该工程子项也是四川石化首个实施高抗渗等级的混凝土工程,实施效果表明质量完全达标,工序过程全部合格,最终成型质量各项质量指标满足规范要求。该工程子项是公用工程项目一个成功的技术方案优化案例。项目管理培训
2. 系统管廊混凝土管架技术方案优化项目管理者联盟文章
公用工程系统管廊是贯穿厂区各装置的公共管廊,结构主体为混凝土柱梁。在技术方案选择上,可以采用杯口基础、整体现场浇筑构造不同的设计方案。我们项目的设计经理及其团队通过可施工审查程序,针对四川石化周近混凝土加工资源情况、交通运输情况、四川石化业主要求、商品混凝土供应情况、施工现场作业空间情况、结合施工周期与总工期特点,对方案实现进行了论证,经过设计比较,确定了现场整体浇注混凝土管架的技术方案。项目管理者联盟
另一方面我们协同设计人员对管廊上的管道布设做了优化,应力条件大为改善,也由于整体浇注强度计算模型不同,相对杯口基础的技术方案而言,我们获得管架梁柱更合理的截面尺寸,工程质量达到了较好的水平,梁柱混凝土布筋规范,尺寸控制准确,外观达到准清水混凝土效果。在工期安排上也满足整体实施计划要求,该工程是PC承包模式下可施工性审查一个成功的案例。项目管理者联盟
3. 辐射管热偶的设计优化项目管理者联盟
裂解炉每组炉管由22根炉管构成,炉管在现场设置有显示仪表COT(现场显示仪表不是唯一的温度检测表,在控制室还有相同功能的显示仪器,控制室显示仪器是操作常用设备,设置现场显示仪表的作用是备用兼便于现场查看——本案注)。在此热偶选型方面,初步设计方案采用R型的热偶,适用于1100℃以上使用温度,但根据实际考量,发现炉管COT测量温度在860℃左右,算上设计余量也在1000℃以下,在充分分析了裂解炉具体情况后,设计团队认为采用K型热偶液完全满足要求且综合效果更好,选用质量最顶级K型产品要优于选择质量中等层次的R型产品。这一优化方案和主张得到业主、设计院认可,最终选择了K型热电偶,让工程质量更有保证。项目管理者联盟
4. 工业炉模块化组装方案项目管理者联盟
