关键内容:SCRUM详细培训,向大家详细培训SCRUM的具体执行方法。项目管理者联盟
3 推行实施talent.mypm.net
3.1 集体培训项目管理者联盟文章
整个项目团队加上相关领导,在公司聘请专业的培训公司进行了为期2天的集体培训。(我也想时间长点,可是需要Money呀)项目管理者联盟
通过集体培训,整个团队感受了敏捷的气氛,了解了敏捷的含义,并初步了解了SCRUM的框架。talent.mypm.net
下一步,是骡子是马,该出来遛遛了。pmp.mypm.net
3.2 SCRUM执行项目管理者联盟
培训结束后,团队按照自己项目的实际情况,开始严格按照SCRUM框架执行。项目管理者联盟
项目管理者联盟

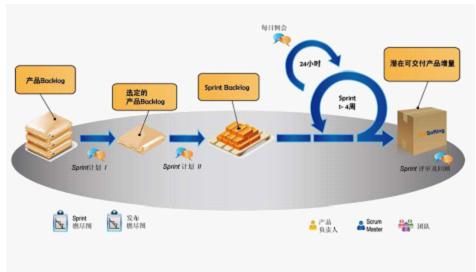

图1 SCRUM框架club.mypm.net
如图1所示,我们项目团队SCRUM执行如下。项目经理圈子
首先,我们定义了SCRUM团队角色:项目管理者联盟
我由原来的项目经理,转换成Scrum m aster。项目管理者联盟
产品经理转换成Product Owner。项目管理者联盟
团队原来的职能分组仍然保留,但是大家达成一致,要按照敏捷团队高度自主的特性来进行自我管理和要求。bbs.mypm.net
其次,我们确定了我们的SCRUM会议规则:service.mypm.net
我们的sprint周期为2周(后来改为3周);www.mypm.net
Sprint 计划会议1、2,sprint评审,回顾会议每次2小时;项目管理者联盟
每日立会,每天早晨9:15准时开始,每次15分钟。blog.mypm.net
再次,我们确定了我们要使用的SCRUM工件:项目经理圈子
Product backlog; Sprint backlog;看板;燃尽图。项目管理者联盟
最后我们定义了我们软件系统产品的产品愿景及我们在SCRUM执行中各种“完成”的检验标准,包括:项目管理者联盟
Product backlog中User story完成的标准;service.mypm.net
Sprint backlog中Task完成的标准;项目管理者联盟文章
看板任务条移动的标准;项目管理者联盟
本文为项目管理者联盟联盟会员原创文章,授权发布,非经同意不得转载!
|
