关键链法和关键路径法的区别是:关键路径法是工作安排尽早开始,尽可能提前。而关键链法是尽可能推迟。项目管理者联盟
关键链法的提出主要基于两方面的考虑:项目管理者联盟
(1)如果一项工作尽早开始,往往存在着一定的松驰量、时间浮动和安全裕量,那么这个工作往往推迟到它最后所允许的那一天为止。这一期间整个工作就没有充分发挥它的效率,造成了人力、物力的浪费。如果按照最迟的时间开始做安排,没有浮动和安全裕量,无形当中对从事这个项目的工作人员施加了压力,他没有任何选择余地,只有尽可能努力地按时完成既定任务。这是关键链法所采用的一种思路。项目管理论坛
(2)在进行项目估算的时候,需要设法把个人估算当中的一些隐藏的裕量剔除。经验表明,人们在进行估算的时候,往往是按照能够100%所需要的时间来进行时间估算。在这种情况下,如果按照50%的可能性,只有一半的可能性能够完成任务,有50%的可能性又要延期,这样就大大缩短原来对工作的时间估算。项目管理者联盟
按照平均规律,把项目中所有的任务都按照50%的概率进行项目的时间估算,结果使项目整个估算时间总体压缩了50%,如果把它富余的时间压缩出来,作为一个统一的安全备用,作为项目管理的一个公共资源统一调度、统一使用,使备用的资源有效运用到真正需要它的地方,这样就可以大大缩短原来项目的工期。项目管理者联盟
关键链法举例项目管理培训
比如从事一个简单的项目,这个项目包括这样几个任务,第一个任务是项目的设计,通常需要10周的时间,如果按50%的可能性进行估计,把估算的时间压缩一半,即5周内完成。第二个任务是两个阶段的开发工作,即开发一和开发二,假设每个开发的工作都需要大约20周的时间,我们在估算中分别给它安排10周,也就是说大概有一半的概率可以在10周内完成。类似的我们把剩下的工作——项目的文档工作也按照一个比较严格的估计——10周,项目的测试工作也是5周,这样我们把隐藏的裕量都予以扣除。如果在不考虑资源限制的情况下,这个项目的顺序应该是设计、开发、文档工作、项目的测试,按照关键链法进行估算,这个项目的完成时间总数只需要20周。这是一个非常严格的估算,很可能相应工作在实现周期内是不能完成的,还要进一步用关键链法来进行管理和控制,如下表。项目管理者联盟

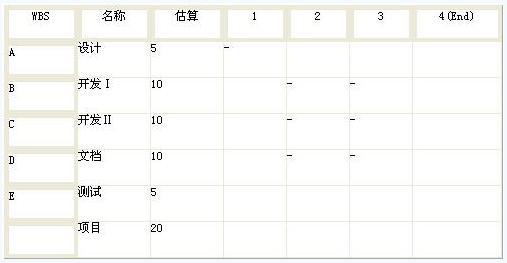

表CCM举例:逆序排程+ALAP+估算(无裕量) 11-3
项目管理者联盟
如果项目的开发人员在第一阶段和第二阶段都是相同的人员,而且人员有限,使得开发一和开发二只能串行进行,在这种情况下,这个工作整个在开发时增加10周,使得原来的估算从20周变为30周。这种状况并没有改变原来的估算性质,仍然是50%的概率,只有50%实现的可能性。PgMp.mypm.net
【总结】pmp.mypm.net
在学生时代,可能很多人都碰到过这样一种现象,就是非到最后关头才匆匆忙忙完成任务,甚至交差了事。这就是学生综合症。这种现象也经常存在于我们的日常工作、生活当中,有人把它称为帕肯森定律,也就是工作总是拖延到它所能够允许最迟完成的那一天。这种情况造成的后果是不能完成任务,造成工作延期、项目延期,有些也只是勉强完成任务。项目经理博客
造成这种情况的原因除了人的特点之外,还因为工作提前完成不会受奖反而受罚。根据人的特点和帕肯森定律,在项目管理学中引出了一条新的概念——关键链法。也就是说,工作尽可能推迟,没有浮动和安全裕量,这无形中对项目工作人员施加了压力,使他没有选择的余地,只能尽可能地完成既定的任务,同时又缩短了原来对工作的时间估算。项目管理者联盟
关键链法的好处是最大限度地发挥工作人员的积极性和效率,可以提高项目的绩效;在项目管理中便于抓住重点,对重点工作进行管理;提前完成项目。PgMp.mypm.net 项目管理者联盟
