用户名 密码 联盟服务 关于我们 联系方式 收藏本站
返回网站首页 PgMP认证,美国项目管理协会高端项目管理认证!大型项目与项目群管理Program Management全球权威认证


网站登录:会员 企业 专家 服务商
企业服务:PMP培训  内训课 公开课
工 具 箱:发表文章 提问题 发案例
首页动态 | 文库 | 下载 | 书架 | 访谈 | 专栏 | 专题 | 人才 | 培训 | 软件 | PMC 互动:活动 | 案例 | 问答 | 论坛 | 博客 | 圈子
应用:基础工程软件制造活动研发  认证:PMPNPDPACPPgMPIPMPP2ISPMPIMCP建造师MPM  特色:热点奖项

PMI-ACP®认证

适合敏捷开发项目
敏捷项目管理最佳实践

网络课程

PMI-PBA®认证

重视项目商业分析
商业价值与需求分析能力

网络课程

NPDP®认证

产品管理国际认证
全球产品管理最佳实践

网络课

PMP®认证

单项目管理经典指南
年轻项目经理首选

北京 | 直播 | 录播

PgMP®认证

大型复杂项目全球标准
定位高级项目管理层

网络班

PfMP®认证

链接战略与项目
实现组织资源投资回报

全球直播

软考项目管理

信息系统项目管理师
系统集成项目管理工程师

计划 | 报名 | 经验

敏捷项目管理ACP认证培训
国际产品经理NPDP认证

如何制定和编写软件项目计划

作者:邓子云   提交人:项目管理者联盟[邓子云]   属性:提交人转载   发布时间:2007/3/19   点击:6817   【收藏本文
 (3)算式估算法。club.mypm.net
PgMp.mypm.net
 2.成本估算模型bbs.mypm.net
项目管理者联盟
 (1)COCOMO估算模型。pmp.mypm.net
项目管理论坛
 机构性成本模型COCOMO(Constructive Cost Mode)是最精确、最易于使用的成本估算方法之一。club.mypm.net
项目管理者联盟
 该模型分为:基本COCOMO模型,是一个静态单变量模型,它是对整个软件系统进行估算;中级COCOMO模型,是一个静态多变量模型;详细COCOMO模型,将软件系统模型分为系统、子系统和模块三个层次。项目管理者联盟文章
项目管理者联盟文章
 ①基本COCOMO模型估算公式:www.mypm.net
 E=ab(KLOC)exp(bb)项目管理者联盟
 D=cb(E)exp(db)项目管理者联盟文章
 式中E为开发所需的人力(人/月)。D为所需的开发时间(月)。KLOC为估计提交的代码行。ab、bb、cb和db是指不同软件开发方式的值。项目管理者联盟
 ②中级COCOMO模型。项目管理者联盟
 其估算公式为:E=ai(KLOC)exp(bi)×乘法因子,ai,bitraining.mypm.net
项目管理者联盟
 (2)Putnam成本估算经验模型。项目管理培训
项目管理者联盟

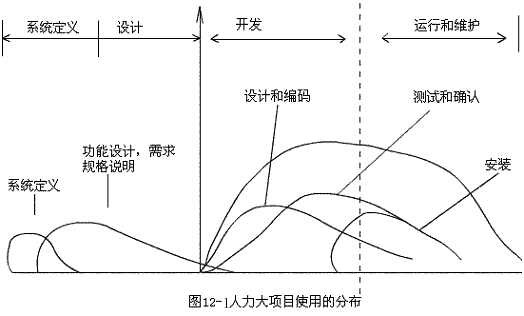

 Putnam估算模型是一种动态多变模型,它是假设在软件开发的整个生存期中工作量的分布。如下图:

www.mypm.net
 根据曲线导出关于提交的代码行数L,人力K(人/年)和时间td(年)之间估算公式:

式中Ck是技术状况有关的常数,它的典型值如下:项目管理者联盟
项目管理者联盟文章
 对于差的开发环境 Ck=2500training.mypm.net
 对于好的开发环境 Ck=10000bbs.mypm.net
 对于有的开发环境 Ck=12500talent.mypm.net
 由上述公式可以得到所需开发工作量的公式:

四、风险分析

风险分析对于软件项目管理是决定性的,然而现在还是有很多姓名不考虑风险就着手进行。

五、软件项目进度安排

软件项目的进度安排与任何一个工程的进度安排没有实质上的不同。首先识别一组项目任务,建立任务间的相互关联,然后估计各个任 务的工作量,分配人力和其他资源,指定进度时序。club.mypm.net
项目管理者联盟
 1.软件开发任务的并行性项目管理者联盟文章
 若软件项目有多人参加时,多个开发者的活动将并行进行。项目管理者联盟
项目管理者联盟
 2.Gantt图项目管理者联盟

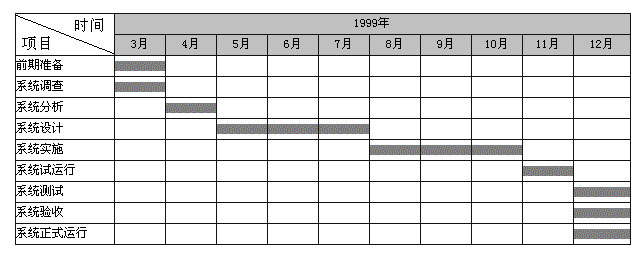

 Gantt图常用水平线段来描述把任务分解成子任务,以及每个子任务的进度按排,该图表示方法简单易懂, 一目了然,动态反映软件开发进度情况。如下表:

进程计划时间表

3.工程网络图项目管理者联盟

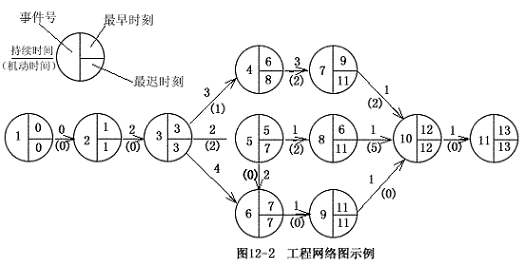

 工程网络图是一种有向图,该图中用圆表示事件,有向弧或箭头表示子任务的进行,箭头上的数字称为权,该权表示此子任务的持续时间,箭头下面括号中的数字表示该任务的机动时间,图中的圆表示与某个子任务开始或结束事件的时间点。如下图:项目经理博客
项目管理者联盟
 项目管理者联盟
项目管理者联盟
 六、软件质量保证

软件质量保证是软件工程管理的重要内容,软件质量保证应作好以下几个方面的工作:
 (1)采用技术手段和工具。项目经理圈子
 (2)组织正式技术评审。项目经理博客
 (3)加强软件测试。项目管理者联盟
 (4)推行软件工程规范(标准)。项目管理者联盟
 (5)对软件的变更进行控制。pmp.mypm.net
 (6)对软件质量进行度量。

七、如何制定软件项目计划

项目计划详细说明了所需软件工作及如何实现。它定义了每一个主要任务,并估算其所需时间和资源,同时为管理层的评估和控制提供了一个框架。项目计划也提供了一种很有效的学习途径。如果能合理建档,它便是一个与实际运行效能比较的基准。这种比较可以使计划者看到他们的估算误差,从而提高其估算精确度。

我们着重强调对项目规模和资源的估算,是因为低质量的项目资源估算将不可避免地造成资源短缺,进度延迟和预算超支。又由于项目资源估算是从软件规模估算中直接衍生出来的,所以低质量的规模估算是造成许多软件项目问题的根本原因。

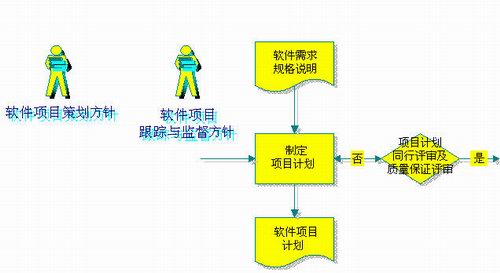

项目计划应在项目开始初期制定出,并随着工程的进展不断地加以精化。起初,由于软件需求通常是模糊而又不完整的,我们的工作重点应在于明确该项目需要哪些领域的知识,并且如何获取这些知识。如果不遵循这一指导原则,程序员们通常会积极地投入到那部分已知的工作中去,而把未知部分留滞到以后。这种工作方式通常会产生很多问题,因为未知部分具有最高的风险系数。软件项目计划的逻辑如下所述 :

由于软件需求在初始阶段是模糊而又不完整的,质量计划只能建立在对客户需求的大致而不确切的理解之上。因此,项目计划应该从找出含糊不确切与准确恰当的软件需求间的映射关系入手。

接着建立一种概念设计。项目初始架构的建立要十分谨慎,因为它通常标定了产品模块的分割线,同时描述了这些模块所实现的功能及所有模块间的关系。这就为项目计划和项目实施提供了组织框架,因此一个低质量的概念设计是不能满足要求的。

在每一次后续的需求精化时,也应同时精化资源映射,项目规模估算和工程进度。

八、制订软件项目计划的方法与策略项目管理者联盟
项目经理博客
 制订软件项目计划的目的在于建立并维护软件项目各项活动的计划,软件项目计划其实就是一个用来协调软件项目中其它所有计划,指导项目组对项目进行执行和监控的文件。一个好的软件项目计划可为项目的成功实施打下坚实的基础。

软件项目有其特殊性,不确定因素多,工作量估计困难,项目初期难于制定一个科学、合理的项目计划。我曾主持和参与过大大小小的软件项目十余项,下面我将把我制订软件项目计划的经验分享给大家。

1.注重项目计划的层次性

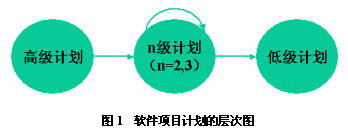

软件项目计划的层次及其关系如下图所示。

高级计划,是项目的早期计划。高级计划应当是粗粒度的,主要是进行项目的阶段划分,确定重大的里程碑,所需相关的资源,包括人力资源、设备资源、资金资源,即所谓的人、财、物三个要素。

大的阶段交替之前,应做好下一阶段的详细计划,我们称之为二级计划。详细计划要确定各项任务的负责人,开始时间,结束时间,任务之间的依赖关系,设备资源,小的事件点(即里程碑)。

如果项目规模相对较大,可以有多级的计划,比如说,一个项目组可能分为几个开发组,二级计划是各开发组制订的适合的自己小组的计划。如果开发组还分了小组,可以有小组的三级计划。

开发人员的个人计划是低级计划,由开发人员根据自己的任务自行制定,要把任务细化到人·日。

一般的,软件项目计划至多有四级就够了,过多的等级将会引发效率的瓶颈。大的项目不见得要有庞大的组织和人员数量来支撑,合理的划分小组,减少组织的层次,有利于项目计划的制订和实施。较小的软件项目由于工期不长,人员较少,有二级计划(高级计划与低级计划)也是可行的。

2.重视与客户的沟通

与客户的沟通是很重要的。不必害怕客户知道我们的开发计划,特别是项目进度情况,应当和客户共享这些信息。

首先,客户会提出一些对项目时间、进度、效果上的要求,这个指标往往经不起推敲,有的还带有较强的政策性。如:在我主持的一个某单位人事MIS系统的开发中就发现,客户方对时间上的约束是有成形的文件的,是他们单位领导们开会的决定。客户给出的从项目启动到验收的时间只有三个月,但是,经过我们认真的需求调研,做出项目进度的粗计划和部分的二级计划后,发现三个月的时间是难于实现的。我们把做出的调研文档和项目计划摆出来和和客户讨论,最终使项目的开发时间延长为六个月。站在为了科学地分析和解决问题的立场上来看,项目组和客户的目的是一致的,所以对于合理的项目进度客户是会理解与支持的。

其次,我们有义务要让客户知道项目的计划。这样才能让客户和用户主动、积极参与项目,达到项目的最终目标。项目计划取得双方签字认可是一种好的习惯。客户可能不愿意签正式的文件,那么在文档的封面上签上双方负责人的姓名、联系方式也行,虽然是非正式的,但留下了项目工作的痕迹。有必要想办法让客户清楚签字意味着什么。这就意味说双方有了一个约定,既让用户感觉心里踏实,也让自己的项目组有了责任感,有一种督促和促进的作用。

3.该详细的详细,该简略的就简略

软件项目计划就如同软件项目本身一样有它特殊性,一个三五个人花两三个月就可以完工的小项目,可能项目计划就四五页纸,包括一个WBS(工作分解结构)和一个Gantee图(甘特图)。一个需要五六十个人甚至上百人,要花上半年或更长时间的大型软件项目则会有更多的项目计划内容。我们得按照项目的的特定情况量体裁衣。

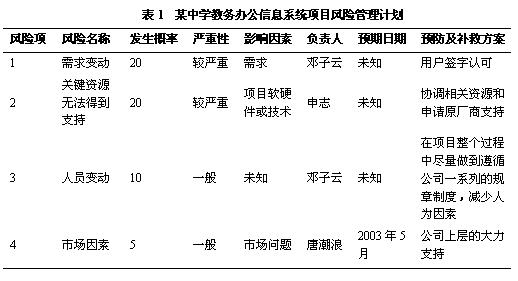

如下表表1所示,这是我主持的一个某高校教务办公信息系统项目的风险管理计划表。项目较小,我们只用了两个月的时间就开发完工,通过验收。正因如此,我们在项目计划中大量的采用了这种表格来制订人员计划、培训计划、风险计划、成本估计、文档大小估计、进度计划,一目了然,责任到人,其效果和效益是很明显的。

项目管理者联盟
 项目的工作安排一定要责任到人,这点是要详细的。如果是多个人共同完成的任务也要指定一位主要负责人,否则开发人员会操作不便,甚至互相推卸责任。

4.制订的项目计划要现实

软件项目中的项目经理和系统分析员大都是从程序员成长起来的,我亦是如此,担任项目经理之前我写了五年的VB、Java和数据库SQL代码。项目经理和系统分析员做出来的项目计划最终要能够被项目组成员所实现。

制订项目计划仅靠“个人经验”是不够的,不可能面面俱到,不要期希望于“个人经验”。解决的办法有两个方面。

一是充分鼓励、积极接纳项目干系人(包括客户、公司高层领导、项目组成员)来参与项目计划的制定。

可以邀请客户和公司高层领导来共同讨论高级计划的制订。客户会乐意参与的,因为追求项目的成功是大家的共同目标。公司高层领导的支持是项目组的坚强后盾,项目组需要获取必要的资源,需要及时获取对项目特殊要的审批,需要在领导事务上得到适当的指导和帮助,有些事项有时是需要公司高层领导加入才能解决的,如合同款项的按期支付。

制订二级、三级项目计划要与项目组成员互动。当规划由一个人做出而由另一个人实施时,如果项目没有按时完成,会使得他们怀疑项目计划的可行性,也会影响开发人员的士气。与项目组内部人员的沟通亦很重要。软件程序员平时通常表现得内向、清高,作为项目经理应当学会调节工作中的气氛,在轻松的氛围中去融合开发人员的意见。

可以让开发人员对自己职责范围内的事提出建议的时间和资源,再作讨论约定。这样开发人员在主观上会更加投入工作。客观上,开发人员的能力很难用时间及工作量来衡量,一名熟练的Java程序员比一名初学Java的程序员开发效率可能快上四五倍,因而安排的时间周期、任务量当然要不一样。我比较倾向于召开一次专题讨论会,事先写出一个初稿,再各抒已见,最后作出结论。

二是要充分利用一些历史数据。历史数据是宝贵的财富,是可复用的资源。不仅要注意积累这些数据,也要学会从中提炼出可以为我所用的数据。如,项目计划的模板,计划的资源数据等。

5.运用过程化的思想指导开发

软件项目计划是CMM2级的一个KPA。可用软件过程化的思想指导计划的编制与实施。

CMM2共有6个KPA,它们是:需求管理、软件项目计划、项目跟踪和监控、软件转包合同管理、软件质量保证、软件配置管理。一个软件组织如果达到了CMM2的各个过程方面的全部目标,就表明这个组织的软件能力达到了第2级成熟度等级。

这也可以是针对一个项目而言。通常需要根据项目的进展情况对项目计划进行修改,以便应付需求和承诺的变更、不够准确的估计、纠正措施和过程更改等。在策划和重新策划中涉及的活动,都包含在这个过程方面里。

6.利用成熟的项目管理工具

Microsoft Project 2000(或更高的版本)是一款公认的功能强大、操作方便的项目管理工具软件。它自带了一个叫做“软件开发”的模板,可以用它来生成大体的框架,再作细节方面的改动,也可以自己制作一个符合自己公司软件项目运作流程的模板。

Microsoft Project 2000的操作面版中可以安排任务,并设置开始时间、结束时间、前置任务、资源名称等参数,它能自动生成Gantt图、Pert图,找出项目中的关键路径。

7.结束语

软件项目计划分为高级计划、二次计划、三级计划和低级计划,制订软件项目计划应注意及时与客户沟通,该详细的详细,该简略的就简略,制出来的计划要是现实的,可以运用CMM2的思想指导计划的制订,Microsoft Project是倍受推荐的项目计划软件工具。愿我们多做出高质量的软件计划,从而打造软件精品。

[参考文献]项目管理者联盟
 [1](美)凯西.施瓦贝乐 著,王金玉 时郴 译,《IT项目管理》,机械工业出版社,2002年1月第1版。PgMp.mypm.net
 [2]韩万江 姜立新 著,《软件开发项目管理》,机械工业出版社,2004年1月第1版。项目管理者联盟
 [3]杨一平等 著,《软件能力成熟度模型CMM方法及应用》,人民邮电出版社,2001年4月第1版。(作者介绍:邓子云,长沙环保学 院计算机系,湖南凌科远信科技有限公司高级项目经理,硕士研究生,高级程序员,工程师,主要研究方向为“软件项目管理、企业信息化”,联系地址:湖南省长沙市井湾子长沙环保学院计算机系,联系电话0731-6371480,邮编410004,E-mail是dengziyun@126.com)

九、软件项目计划编制方针

软件项目计划编制的目的是制定一个合理的实施软件工程及管理软件项目的计划。软件项目计划编制着重于对要实施的工作进行估计,建立必要的承诺并定义工作计划。

包括以下要点:

 1. 将用于编制软件项目计划及跟踪软件项目的工作文档化。项目管理者联盟
  2. 对于软件项目的实施采用文档化的承诺。项目管理者联盟


<<上一页 1 2 3 下一页>>
项目管理者联盟PMP认证中心
[发表评论]
本站热点
·从《PMBOK指南》第八版看项目经理角色
·国际项目管理奖项PMI(中国)项目管理大
· 华师大CTO学院:科创生态建设与创新项
·宏发电声江玫瑰谈PgMP:“下好一盘棋”
·PgMP:交付能力与创造未来的项目管理方
·开放讲座|《项目组合管理与PfMP认证》
·开放讲座|项目组合管理与PfMP认证
·开放讲座|PgMP:项目管理思维与方法论
·开放讲座|《项目组合管理与PfMP认证》
栏目说明
    《文库》栏目为项目管理者联盟网站核心栏目,收录了十大行业项目管理文章5000余篇,囊括了项目管理五个阶段、九个知识领域的相关文章,是广大项目管理爱好者学习的知识库,欢迎大家发表原创文章、转贴文章,或直接发给编辑。须联盟会员且登陆后才能发表文章。
敏捷项目管理ACP培训
项目管理活动
活动QQ群:531390275
免费积累PDU,仅500人

2022年项目管理活动计划
2021活动精彩回顾
原创排行榜
 项目管理评论杂志 311 高扬 106
 乔东 100 项目管理 84
 高国伟 61 人月神话 60
 张为 59 郭致星 52
 蒋昕炜 46 肖杨 38
 曾伟强 37 潘德有 36
搜索文章
关键词:
行  业:
团 队   成 本   风 险   进 度
沟 通   采 购   质 量   合 同
更多>> 专题集锦

企业项目化管理

PMO实践与应用

如何处理项目客户关系

更多:
经理访谈
更多:
个人专栏

王树文

赵春明

高国伟

更多:
项目管理者联盟特刊
联盟特刊是对网站会员发行的内部刊物,刊物内容包括:案例及分析等,得到了会员好评。
电子期刊:
特刊下载:
2017合刊  2016合刊  2015合刊
2014合刊  2010合刊  2009合刊
2008合刊  2004合刊  2005合刊
2006合刊  2007合刊
施工企业管理
《施工企业管理》创刊于1986年1月,中国施工企业管理协会主办,是反映施工企业管理杂志。
浏览往期:
建造师杂志
《建造师》杂志由清华国际工程项目管理研究院主办,是中国面向建设企业管理人的高端杂志。
浏览往期:
更多>> 推荐文章
09-02·项目集管理:构想一种不同.
08-17·项目经理“催活儿”的正确.
08-17·建筑工程项目管理中施工现.
08-17·进阶项目经理必备的复盘方.
08-17·项目管理协会PMI发布新人才
08-17·互联网大厂项目经理面试的.
08-17·项目经理要如何提高自己的.
08-17·管理改进中几个确实有用的.
08-17·项目经理提升职场能力的20.
06-14·项目经理搭建团队,需要看.
06-14·5A学员董雏:PMP取证重要,
06-14·成功管理能源项目的技巧和.
06-14·拥抱敏捷—计划发布与冲刺
06-14·从PMP到PgMP :不畏浮云遮.
06-14·这30+项目管理工具,优秀项
06-14·深度剖析项目管理五大痛点.
关于联盟 | VIP会员 | 培训服务 | PMP认证 | PgMP认证 | 刊物出版 | 沙龙会议 | 人才服务 | 广告投放 | 联系我们 | 友情链接

项目管理者联盟 版权所有 | 京ICP备10055250号-11 | 京公网安备 11010202009440号

如转载本站文章,必须于文章开头处注明转自“项目管理者联盟”,并注明原作者
PMI,Project Management Professional, OPM3, PMBOK, PMP,PgMP,PfMP,PMI-ACP,PMI-PBA
and the PMI Registered Education Provider logo are registered trademarks of the Project Management Institute, Inc.
