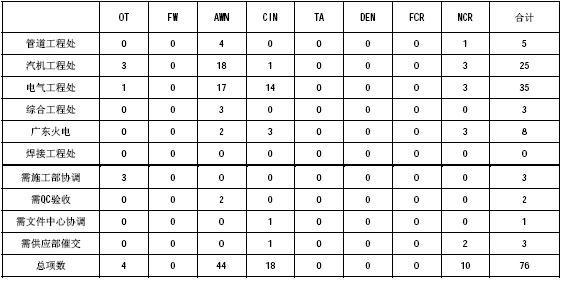

表1 一号机2002.2.27 日剩余工作统计(举例)

5.每周更新数据库中项目状态,实行动态跟踪和管理项目管理者联盟 对数据库中的项目状态每周进行更新,并在公司计算机网络共享,使全公司各个相关部门和工程处均可随时从网络上查询最新状态,及时了解本单位的工作内容。各管理部门也可以动态地跟踪和管理收尾阶段的工作,确保及时、准确地清除FW、OT、AWN、PWN 等工作。club.mypm.net 6.每周分析收尾阶段工作的进展状态,提出要求和建议项目管理培训 对所有收尾阶段的工作逐项落实清理,并利用数据库的计算、统计功能,每周将收尾阶段工作的进展状态进行分析,对收尾阶段工作清除各个阶段提出要求和建议,并进行督促,5协调了各部门的工作,极大提高了收尾阶段工作的清除效率。

通过表2,可以分析出当前制约工作进展的主要问题,为管理部门提供了第一手的统计数据,使各管理部门可以就重点问题进行协调并采取措施解决。项目管理者联盟 7.及时提出影响清除的主要问题,创造解决的条件club.mypm.net 定期将长期未关闭的工作整理详细清单并分类统计,确定近期需重点解决的问题,并组织有关部门分别处理;涉及业主、ALSTOM 工作的,将所有收尾阶段的工作逐项落实清理和分类统计,通过信函、电子邮件等形式及时向业主和ALSTOM 提出影响清除的主要问题,积极、主动地推动了收尾阶段工作的进行,为现场工作创造有利的施工条件。training.mypm.net 8. 进行严格的评比和考核,提高工作积极性项目管理者联盟 公司将AWN、FW、OT 的考核纳入月度奖的考核中,通过制定详细的计划和进行及时、准确、详细的统计,严格按照考核程序的要求进行评比和考核,有效地增强了各执行部门对工程收尾阶段工作的重视程度,使各执行部门加大了管理力度,充分调动本单位人力资源,增加了工作主动性和积极性,从根本上扭转了各执行部门在工程初期“重施工、轻收尾”的思想,保证了工程收尾阶段工作的顺利进行。
从表3 可以清楚地看出当月每个工程处的完成情况,对照月度计划中的要求和公司考核程序的标准,可以公平、公正、公开地进行相关的考核,极大地调动了各执行部门的积极性。其成效可以从‘清除曲线’图3 中看出,自2001009 周(即2001 年3 月份)开始进行考核起,项目管理者联盟 AWN、FW 的清除数和清除率都有较大幅度的提高。项目管理者联盟 项目管理者联盟 五、进行关闭率统计,分析收尾阶段状态bbs.mypm.net 项目管理者联盟 为反映和掌握收尾工作和AWN 工作完成情况的总体趋势和进展状态,我公司应用动态的AWN 关闭率和FW/OT 关闭率对收尾阶段的工作进行监控,取得了良好的效果。通过各种保证措施,收尾阶段工作清除成效显著,使1、2 号机FW、AWN 总的动态关闭率分别由最初的29%和36%在较短时间内提高到95%和96%(见图3);1 号机2401 项的FW 工作于2002年1 月31 日前全部清除完毕,395 项OT 工作于2002 年3 月29 日全部清除完毕(是岭澳工程八大承包商的第一名)。截止2002 年3 月29 日,2#机共848 项FW 已清除692 项,338 项OT 已清除209 项,总共2151 项AWN 工作仅有31 项未关闭,效果显著。

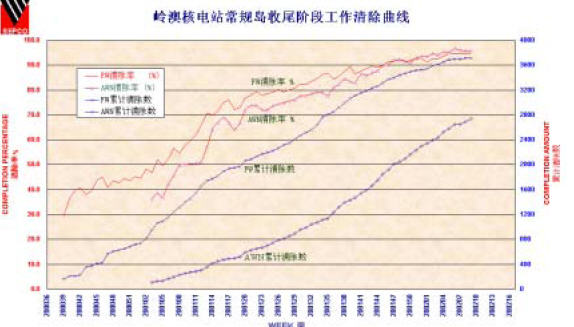

图3 收尾阶段工作清除曲线项目管理者联盟 项目管理者联盟 通过加强对工程收尾阶段的工作管理,使整个工程自始至终均保持着较高的管理水平,使岭澳核电站常规岛安装工程提前2 个月完工并移交业主,为山东核电争得了荣誉,同时收尾阶段工作的顺利进行,还为公司节约了大量的人工,取得了较好的经济效益和社会效益。
www.mypm.net
|
