5. 具有良好的软件应用支持项目管理者联盟 新的计划管理软件应该具备良好的应用和支持功能,能够建立与现有流程、系统、软件的有效接口,包括维修工作过程系统、计算机辅助隔离系统、维修大纲管理系统、MS-PROJECT、电站信息管理系统等等。

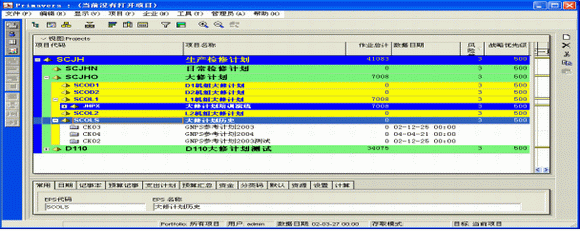

通过分析,要实现上述的改进,必须引进大型网络多用户软件。在对P3E/C4.1、OPX2、ARTERMIS4.0、PROJECT2002网络版等大型软件进行详细的考察、测试和评价,以及结合公司的实际情况后,最终选定P3E/C做为计划软件和编制方法的换代、升级的方向,目前已完成系统的安装、测试、培训和计划的编制方案。项目管理者联盟 项目管理者联盟 五、核电站大修项目计划管理P3E/C应用简介项目经理博客 项目管理者联盟 DNMC在引进大型项目管理软件P3E/C4.1后,做了大量的工作,包括现有组织机构的分析和调整,大修计划编制方法的改进,大修计划跟踪和反馈的改进,计划管理与技术程序的编写与完善等等,已建立起一套完整、可行、有效实施方案,简要论述如下:项目管理者联盟 1、企业项目群组分解结构的建立项目管理者联盟 核电站EPS层次结构主要体现在四台机组大修项目的设置,示意图如下:

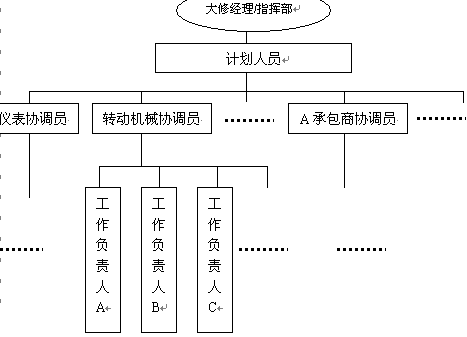

2、企业计划管理组织分解结构的建立项目管理论坛 核电站OBS组织机构分为四个层次,其示意图如下:

3、五级计划的划分及授权管理项目管理者联盟 核电站大修计划在P3E/C下采用五级计划管理。一到四级计划授权人员使用P3E/C的PM并发用户,共同参与大修计划的编制、跟踪和反馈。五级计划的授权人员即工作负责人,采用P3E/C的PR组件,进行项目开始时间、结束时间、工序进度的反馈。各级计划的划分和授权控制如下:项目管理者联盟 一级计划:大修工期、里程碑,授权给大修经理控制。项目管理者联盟 二级计划:主线计划、关键路径,授权给计划工程师控制。pmp.mypm.net 三级计划:检修窗口、专业间的逻辑关系,授权给计划工程师助理控制。项目管理者联盟 四级计划:各专业的检修计划,授权给各专业协调员控制转自项目管理者联盟 五级计划:项目的检修工序和开始、结束时间的反馈,授权给工作负责人控制。项目管理者联盟 4、WBS作业代码、作业分类码及项目分类码的建立项目管理者联盟 核电站WBS作业代码在一到三级计划中采用核电机组状态为主的原则,在四级计划中采用以专业代码为主的原则。club.mypm.net 核电站WBS作业分类码主要为了实现专项计划的筛选而设定,包括电动头、电气盘、蓄电池、贯穿件、核岛内部工作、反应堆大盖相关工作等等。项目管理者联盟 依照上述WBS作业代码和作业分类码的制定原则,给所有的大修项目建立标准的项目分类码。talent.mypm.net 5、大修计划人员的配置项目管理者联盟 按照五级计划结构,单机组大修计划人员配置4人,成立一个大修计划小组,其中计划工程师1人,负责二级计划和大修计划小组的管理;核岛计划助理工程师1人,负责三级计划核岛项目检修窗口的控制;常规岛计划助理工程师1人,负责常规岛项目检修窗口的控制;综合计划员1人,负责工作票和许可票的管理。项目经理博客 6、核电站大修计划的模块化改造,建立参考计划库项目管理者联盟 为了更好发挥大型网络化项目管理软件P3E/C的优势,对现有的大修计划进行了模块化改造,每个模块计划都对应了核电机组特有的状态,以及大型设备的检修方案,这些模块计划构成了参考计划库。在编制大修计划时,只需要对模块计划进行装配,就可以得到大修执行计划,极大提高了计划编制的效率。另外,参考计划库使每次大修的经验能够反馈、沉淀下来,推动大修计划技术水平的不断提高。项目管理者联盟 7、核电站大修计划特殊需求功能开发项目管理者联盟 为了适合核电站大修的需要,对P3E/C4.1进行了核电适用性改造。通过二次开发的专用模块,能自动形成实时关键路径水位图、核安全设备不可用(I0)计划的的产生和报警、核岛厂房进出人数控制计划、工作负荷异常监测等特有功能。项目管理者联盟 8、P3E/C并发用户及PR组件的数量配置项目管理者联盟 经过分析和实际测试,假设大修有十四个检修专业(或行政处),五至六家主要承包商参加,则四台核电机组大修准备和执行大约需要60个并发用户、300个PR组件。如果电站OBS以及行政架构有所不同,则实际需求的数量应该有所变化。service.mypm.net 9、P3E/C下大修计划编制方法和操作程序项目管理者联盟 P3E/C大型计划软件的使用比较复杂,涉及大量字段和模块的标准设定,为了规范计划的编制,避免个人因素对计划质量和通用性的影响,同时方便人员的培训,编制了大修计划在P3E/C下的操作程序、编制方法程序。
六、总结和思考项目管理者联盟文章 service.mypm.net 目前,新的计划管理方法正运用在DNMC在运四台机组的大修管理上,已取得了良好的成果,计划编制的效率和质量实现了质的飞跃,推动了核电站大修管理水平的进一步提高。为了适应核电发展的需要,计划管理要向多基地、多机组的方向发展,建立群堆大修中、长期规划,实现各电站间资源的合理流动和技术经验的共享。PgMp.mypm.net 项目管理者联盟 计划管理在企业管理中的重要作用和意义,已形成了广泛的共识,它能提高效率、保证安全和质量、降低成本,为企业各项目标的实现提供可靠的控制手段。本文介绍的计划管理方法虽然立足于核电站大修,但对常规电站、大型企业的检修维护、以及大型工程建设都有积极的借鉴作用。项目管理者联盟 在项目管理技术飞速发展的今天,大亚湾核电人在项目计划管理方面已经做出了积极的尝试,并且取得了丰硕的成果。
项目管理者联盟 参考资料pmp.mypm.net 1.复旦大学出版社《项目管理》,主编:毕星,翟丽PgMp.mypm.net 2.械工业出版社《成功的项目管理》,主编:李维安项目管理者联盟 3.《Enterprise/teamplay 用户参考手册》,编译:包晓春,洪布坤
项目管理者联盟 作者简介
黄晓飞,毕业于西安交通大学核能和热能专业,现任大亚湾核电运营管理有限责任公司维修部计划处计划科科长,具有十多年核电站大修计划相关工作经验。
