用户名 密码 联盟服务 关于我们 联系方式 收藏本站
返回网站首页 PgMP认证,美国项目管理协会高端项目管理认证!大型项目与项目群管理Program Management全球权威认证

网站登录:会员 企业 专家 服务商
企业服务:PMP培训  内训课 公开课
工 具 箱:发表文章 提问题 发案例
首页动态 | 文库 | 下载 | 书架 | 访谈 | 专栏 | 专题 | 人才 | 培训 | 软件 | PMC 互动:活动 | 案例 | 问答 | 论坛 | 博客 | 圈子
应用:基础工程软件制造活动研发  认证:PMPNPDPACPPgMPIPMPP2ISPMPIMCP建造师MPM  特色:热点奖项

PMI-ACP®认证

适合敏捷开发项目
敏捷项目管理最佳实践

网络课程

PMI-PBA®认证

重视项目商业分析
商业价值与需求分析能力

网络课程

NPDP®认证

产品管理国际认证
全球产品管理最佳实践

网络课

PMP®认证

单项目管理经典指南
年轻项目经理首选

北京 | 直播 | 录播

PgMP®认证

大型复杂项目全球标准
定位高级项目管理层

网络班

PfMP®认证

链接战略与项目
实现组织资源投资回报

全球直播

软考项目管理

信息系统项目管理师
系统集成项目管理工程师

计划 | 报名 | 经验

敏捷项目管理ACP认证培训
国际产品经理NPDP认证

基于项目管理的造船企业的计划管理

作者:葛世伦 李迁   提交人:sally_ali[葛世伦 李迁]   属性:提交人转载   发布时间:2004/11/11   点击:12444   【收藏本文
葛世伦 [1]
(江苏科技大学经济管理学院,江苏 镇江,212003)
李迁 [2]
(南京大学工程管理学院,江苏 南京,210093)

摘要针对船舶制造企业的大型、单件、小批等特点,通过对传统造船模式和生产计划管理的分析,将项目管理思想应用于船舶制造企业计划管理中,对造船工程进行合理的任务分解,估算其各节点作业时间、定义使用的资源,确定计划的关键路径和资源配置,以及对计划进行跟踪和调整,有效的解决了造船企业中计划的大、中、小计划脱节、计划实施过程中难以控制等问题,减少造船项目实施过程中的资源冲突,保证按期交货。
关键词:WBS,单件,小批,甘特图,CPM 项目管理者联盟
项目管理者联盟
0  引言
club.mypm.net
船舶制造业是一项复杂的系统工程,它具有单件、小批生产、周期紧、多工种时间有序、空间分道、产品设计及工程设计占有重要的地位等特点,特别船东订购的多样性、多变性以及产品的复杂性,零部件的多样性及工艺的多样性,决定了其生产组织与计划的复杂性,以及生产资源的复杂性[1]
项目管理者联盟
传统的造船工程计划管理是依靠造船工程师凭经验编制粗线条的计划,各工种和各类生产活动做到大致协调,在编制计划过程中没有考虑各工作的资源等问题。在计划实施过程中,出现大、中、小计划脱节,凭借监造师的经验、资格和能力进行调度和协调,结果造成船厂内各生产车间、部门、工种、船只之间在时间、空间上的矛盾,无法从整体利益角度进行协调,造成计划失控,在多个品种、多个船台的性质下更为严重[2]
项目管理者联盟
造船项目进度管理是将船舶建造工程作为项目来管理,运用项目进度管理的思想,在项目实施过程,对各阶段的进展程度和项目最终完成的交货期进行管理[3]。船舶制造企业是典型的大型、单件、小批生产类型企业,针对船舶制造中存在造船成本过高,交货期得不到控制,资源存在冲突,信息不能共享等问题,将项目管理的理论及方法引入船舶制造业,合理有效地编制进度计划,优化资源配置,并针对制造过程实行计划的动态跟踪和控制。
项目管理者联盟
1  传统造船计划管理
项目管理者联盟
1.1 传统造船计划管理存在的问题
项目管理者联盟
(1) 计划编制问题
项目体系的不完整,导致了计划体系的不完整。大、中、小日程计划相互独立,互不关联,各层次的计划项目不能对应,上一层计划不能制约和指导下一层计划,下一层计划不能主动反馈到上一层计划,层与层间逻辑关系不严密[4]
(2) 资源冲突问题
造船的资源主要包括设备资源、人力资源、材料资源等。传统的计划编制过程中,没有明确造船任务所需资源的数量和时间。在任务开工之前,进行资源调配,这样往往导致资源产生冲突,特别是多条船同时制造时,冲突现象更加严重。为了缓解资源冲突,必须进行加班、加点或延长工期,难以保证船舶建造的质量和交货期。
 (3) 计划的控制问题
传统的造船计划管理只是按照制定的计划执行,没有将实际执行的情况和计划编制情况进行对比分析,特别是对于因资源等问题造成计划按期不能执行的情况,不能及时反馈到计划中。
(4) 造船交货期问题
传统的计划管理由于对任务分配不好、资源冲突、零件和材料的需要没有随着造船进度及时到货,生产过程中任何环节的一点小故障就可能影响到整个造船项目工作的顺利进行,导致造船周期的延误,周期一旦被拖延将会造成投资商或船厂多方面的损失。
项目管理者联盟
1.2 目前改进计划管理的方法
(1) 甘特图:甘特图是最早出现的一种进度安排技术,用横坐标表示时间,每项活动用一个与水平方向平行的横条表示,横条长度表示活动完成需要的时间。甘特图容易绘制也容易理解,但在表达较为复杂的活动关系时,很难清楚表达。
(2) 关键路径法:关键路线法(CPM)是根据指定项目中各项活动网络逻辑顺序、单一活动时间和他们之间的逻辑关系,在此基础上进行网络分析,计算网络中各项活动的时间参数,即具体的最早和最迟的开始及完成日期,确定关键活动与关键路线,利用时差不断地调整与优化,以求得最短工期的方法。
(3) 计划网络评审技术:当具体的项目活动历时估算存在很大的不确定性时,使用较多。利用网络顺序逻辑关系估算项目历时。PERT与CPM的主要区别在于PERT利用活动的期望工期值代替CPM中最可能的活动历时[5]
项目管理者联盟
2  造船项目计划管理
PgMp.mypm.net
2.1 造船项目任务分解
项目经理博客
造船工程中任务众多,活动复杂,因此,在制定进度计划时,首先要将造船项目层层分解为一系列可予管理的基本活动,以便项目进度的计划和管理。按照项目进度管理的要求,将制造过程分为以下几个子项目:设计、建造、下水实验、完工交船。将每个子项目再分解,设计阶段可分为基本设计;详细设计和生产设计,这样层层细分,可得如图1所示的WBS:项目管理者联盟
项目管理者联盟

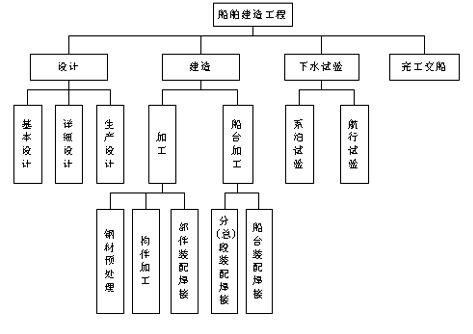

图1 工作分解结构(WBS)

转自项目管理者联盟
2.2造船项目活动排序
项目管理者联盟
在对造船项目分解后,确定各活动之间的逻辑关系,主要包括:完成-开始(FS);开始-开始(SS);开始-完成(SF);完成-完成(FF)四种类型。活动之间的关系可以用甘特图,PERT图等形式表示[6],造船项目活动排序如表1所示。

表1  造船项目活动排序
任务节点
前道节点
后道节点
关系类型
基本设计
详细设计
完成-开始(FS)
详细设计
基本设计
加工
完成-开始(FS)
加工
详细设计
船台加工
完成-开始(FS)
船台加工
加工
下水实验
完成-开始(FS)
下水实验
船台加工
完工交船
完成-开始(FS)
完工交船
下水实验
完成-开始(FS)

项目经理圈子
2.3造船项目活动历时估计
项目管理者联盟
在对造船项目任务活动分解并排序后,根据各项活动的性质,采用专家评估法、类比评估法、PERT分析法和模拟法等方法[7]对各项活动的时间进行估算,如表2所示:

表2  造船项目活动时间估计
活动
开始时间
持续时间
基本设计
T1
A1个工作日
详细设计
T2
A2个工作日
生产设计
T3
A3个工作日
加工
T4
A4个工作日
船台加工
T5
A5个工作日
下水试验
T6
A6个工作日
完工
T7
A7个工作日

training.mypm.net
2.4 造船任务所用资源的确定
pmp.mypm.net
根据造船项目任务的分解,确定各项任务在生产过程中所使用的资源的数量,根据项目活动时间和使用的资源,确定船舶项目的总体资源需求数量,并对存在资源冲突的活动,进行调整,达到资源、时间约束条件下的计划安排最优,造船任务所用资源如表3所示。

表3  造船项目活动的资源分配
活动
开始时间
结束时间
设备资源
钢材预处理
T1s
T1e
传送设备、多辊矫平机、抛丸除锈机、自动喷漆设备、烘干设备、号料样板
构件加工
T2s
T2e
龙门剪床、压力剪床、半自动气割机、门式自动切割机、光电跟踪自动气割机、数控自动气割机、刨边机、铣边机、气割机、肋骨冷弯机、数控肋骨冷弯机、型钢矫直机、中频加热肋骨弯曲淬火机、三辊弯板机、四辊弯板机、水压机、油压机、气压机、万能弯板机、数控弯板机、折边机、数控水火弯板机、爆炸成形设备
部件装配焊接
T3s
T3e
焊接设备、吊车、航车、龙门吊
分(总)装配与焊接
T4s
T4e
焊接设备、吊车、航车、龙门吊、胎架、脚手架、墩木、测量仪器
下水试验
T5s
T5e
测量仪器、下水墩木、滑道、滑板、下水支架、止滑器、仪表、测量器具

项目管理者联盟
2.5造船项目进度计划制定
项目管理者联盟
造船项目进度计划的确定主要有主进度计划,年度生产计划和月度生产计划。总进度计划是编制详细的作业进度计划、原材料、外购件采购计划、资源分配计划的基础[8]
总进度计划是根据造船任务的分解、活动时间之间的关系,以及活动时间的估计,确定造船项目的关键路径和关键路径的日程,如果关键路径上所需的时间大于船舶交货期,就需要根据对活动之间的关系和时间进行调整。年度计划是将总进度计划的多个项目日程计划进行合并,反映整个年度总的生产情况,包括船体建造(材料加工,部件装配,分段制作,总装等)、舾装、涂装、出图、资源供应日期等。年计划随项目日程计划调整。月计划编制是根据总进度计划、上月生产情况、本月生产情况、资源供应情况进行编制,编制顺序是船体建造、舾装、涂装、资源供应日期等计划。在编制计划过程中,将各项活动所需的资源考虑进来,而多个活动可能同时需要一个资源,造成资源的冲突,如一些高技术作业内容和昂贵的船厂设施,例如船台、船坞,得不到合理利用,使得生产成本提高、工期延误。因此,计划的确定是个动态过程,根据企业的实际加工情况,进行动态调整。
项目管理者联盟
2.6造船项目进度计划控制
club.mypm.net
造船工程建造期间要根据制造总周期的长短确定情况反馈的时间及频率,收集完工情况、实际工时、生产资源消耗,对生产中的异常情况及时报告。将实际进度和计划进度进行比较,发现问题,并根据需要及时调整计划,调整后的计划应到及时反馈到上一层计划,对它进行相应的调整,总的进度计划也要随之调整[9],整个造船计划管理过程是一个动态的控制过程。
项目管理者联盟
3  用Project实现造船项目计划管理
项目管理者联盟
在对造船项目计划管理分析的基础上,本文采用Project项目管理软件对45000吨位的某型号船舶进行任务的定义、活动的排序、资源的定义,采用甘特图、网络图等方法编制项目的总体进度计划和计划执行的关键路径,并根据计划安排中的资源冲突情况进行调整,项目实施后,能对项目进行跟踪。
项目管理论坛

(1)任务分解、历时估计、资源定义,如图2所示项目管理者联盟
项目经理博客
项目经理圈子
图2  造船项目任务、历时、资源图blog.mypm.net
 pmp.mypm.net

(2)检查以下问题:日期冲突、资源冲突,对计划加以调整,若时间超出合同要求或上层计划项目管理者联盟
项目管理者联盟
项目经理博客
图3  资源使用冲突图blog.mypm.net
 项目管理者联盟文章
(3)输出相关网络图,确定其关键路径,如图4所示talent.mypm.net
项目管理者联盟
项目管理者联盟
图4  网络图training.mypm.net
 项目管理者联盟
4 结论
项目管理者联盟
本文分析了项目管理在造船计划管理中的应用,给出了实现造船项目计划管理的方法和步骤,但由于造船是一项非常复杂的工程,不同的船厂根据自身的条件对船的任务分解程度不同,因此本文只是给了总体进度上的探讨,并且对于造船的多项目计划、时间、资源的约束等方面没有作深入的分析。转自项目管理者联盟
www.mypm.net
参考文献项目管理者联盟
[1] 李福胜,成泽宇.关于我国船舶工业发展若干问题的思考. 船舶经济贸易,2003(6)项目管理者联盟
[2] 罗广基等,现代造船工程.哈尔滨工程大学出版社,1998项目管理者联盟
[3] 朱宏亮.项目进度管理.清华大学出版社,2002项目管理者联盟

<<上一页 1 2 下一页>>
项目管理者联盟PMP认证中心
[发表评论]
[相关评论]

[评论人] 红旗渠[时间] 2007-11-06
不错
[评论人] 杨场斌[时间] 2004-11-13
采用PROJECT软件来对我们的项目进行管理和跟踪是非常有效的,不过这需要项目经理在立项时就要认真详细的编写计划书,并且还要将每项度划要落实到每一个人头上,并确定开始和完成的时间。该软件还可以通过“工作组信息处理器”来对各项任务进行跟踪!确实很方便!
本站热点
· 华师大CTO学院:科创生态建设与创新项
·宏发电声江玫瑰谈PgMP:“下好一盘棋”
·PgMP:交付能力与创造未来的项目管理方
·开放讲座|《项目组合管理与PfMP认证》
·开放讲座|项目组合管理与PfMP认证
·开放讲座|PgMP:项目管理思维与方法论
·开放讲座|《项目组合管理与PfMP认证》
·网络讲座|《项目组合管理与个人职业发展》
·开放讲座|《项目组合管理与PfMP认证》
栏目说明
    《文库》栏目为项目管理者联盟网站核心栏目,收录了十大行业项目管理文章5000余篇,囊括了项目管理五个阶段、九个知识领域的相关文章,是广大项目管理爱好者学习的知识库,欢迎大家发表原创文章、转贴文章,或直接发给编辑。须联盟会员且登陆后才能发表文章。
敏捷项目管理ACP培训
项目管理活动
活动QQ群:531390275
免费积累PDU,仅500人

2022年项目管理活动计划
2021活动精彩回顾
原创排行榜
 项目管理评论杂志 311 高扬 106
 乔东 100 项目管理 84
 高国伟 61 人月神话 60
 张为 59 郭致星 52
 蒋昕炜 46 肖杨 38
 曾伟强 37 潘德有 36
搜索文章
关键词:
行  业:
团 队   成 本   风 险   进 度
沟 通   采 购   质 量   合 同
更多>> 专题集锦

企业项目化管理

PMO实践与应用

如何处理项目客户关系

更多:
经理访谈
更多:
个人专栏

王树文

赵春明

高国伟

更多:
项目管理者联盟特刊
联盟特刊是对网站会员发行的内部刊物,刊物内容包括:案例及分析等,得到了会员好评。
电子期刊:
特刊下载:
2017合刊  2016合刊  2015合刊
2014合刊  2010合刊  2009合刊
2008合刊  2004合刊  2005合刊
2006合刊  2007合刊
施工企业管理
《施工企业管理》创刊于1986年1月,中国施工企业管理协会主办,是反映施工企业管理杂志。
浏览往期:
建造师杂志
《建造师》杂志由清华国际工程项目管理研究院主办,是中国面向建设企业管理人的高端杂志。
浏览往期:
更多>> 推荐文章
09-02·项目集管理:构想一种不同.
08-17·项目经理“催活儿”的正确.
08-17·建筑工程项目管理中施工现.
08-17·进阶项目经理必备的复盘方.
08-17·项目管理协会PMI发布新人才
08-17·互联网大厂项目经理面试的.
08-17·项目经理要如何提高自己的.
08-17·管理改进中几个确实有用的.
08-17·项目经理提升职场能力的20.
06-14·项目经理搭建团队,需要看.
06-14·5A学员董雏:PMP取证重要,
06-14·成功管理能源项目的技巧和.
06-14·拥抱敏捷—计划发布与冲刺
06-14·从PMP到PgMP :不畏浮云遮.
06-14·这30+项目管理工具,优秀项
06-14·深度剖析项目管理五大痛点.
关于联盟 | VIP会员 | 培训服务 | PMP认证 | PgMP认证 | 刊物出版 | 沙龙会议 | 人才服务 | 广告投放 | 联系我们 | 友情链接

项目管理者联盟 版权所有 | 京ICP备10055250号-11 | 京公网安备 11010202009440号

如转载本站文章,必须于文章开头处注明转自“项目管理者联盟”,并注明原作者
PMI,Project Management Professional, OPM3, PMBOK, PMP,PgMP,PfMP,PMI-ACP,PMI-PBA
and the PMI Registered Education Provider logo are registered trademarks of the Project Management Institute, Inc.
