用户名 密码 联盟服务 关于我们 联系方式 收藏本站
返回网站首页 PgMP认证,美国项目管理协会高端项目管理认证!大型项目与项目群管理Program Management全球权威认证


网站登录:会员 企业 专家 服务商
企业服务:PMP培训  内训课 公开课
工 具 箱:发表文章 提问题 发案例
首页动态 | 文库 | 下载 | 书架 | 访谈 | 专栏 | 专题 | 人才 | 培训 | 软件 | PMC 互动:活动 | 案例 | 问答 | 论坛 | 博客 | 圈子
应用:基础工程软件制造活动研发  认证:PMPNPDPACPPgMPIPMPP2ISPMPIMCP建造师MPM  特色:热点奖项

PMI-ACP®认证

适合敏捷开发项目
敏捷项目管理最佳实践

网络课程

PMI-PBA®认证

重视项目商业分析
商业价值与需求分析能力

网络课程

NPDP®认证

产品管理国际认证
全球产品管理最佳实践

网络课

PMP®认证

单项目管理经典指南
年轻项目经理首选

北京 | 直播 | 录播

PgMP®认证

大型复杂项目全球标准
定位高级项目管理层

网络班

PfMP®认证

链接战略与项目
实现组织资源投资回报

全球直播

软考项目管理

信息系统项目管理师
系统集成项目管理工程师

计划 | 报名 | 经验

敏捷项目管理ACP认证培训
国际产品经理NPDP认证

在体育场建设中建立以合同管理为核心的项目管理体系

作者:何丰   提交人:[何丰]   属性:提交人转载   发布时间:2004/4/14   点击:6582   【收藏本文

    合同管理,指的是对于建设工程项目采用工程建设合同进行管理。当前我国的项目管理中,普遍采用了美国项目管理协会的PMI管理体系,大家的研究重点放在了以质量管理(Quality management)、进度管理(Time management)、费用管理(Cost management)为核心的目标管理,以及以采购管理(Procurement management)、人力资源管理(Human resource management)、沟通管理(Communication management)组成的资源管理,以及以集成管理(Integration management)、范围管理(Scope management)、风险管理(Risk management)组成的综合管理上,谈到项目管理,就是对于这九大问题的管理。而目前,在商品经济的基础——合同管理(Contract management),却没有获得应有的地位。我认为,建立以合同管理为龙头的项目管理体系,才是抓住了问题的本质。对于我们这种长期实行计划经济的国家,人们的法制意识与合同意识是极为淡漠的,当前研究项目管理,就不得不研究合同,研究如何制定与执行合同。可以说,离开合同,就没有工程质量,也没有对进度与费用的管理,更谈不上采购、人力资源、沟通、范围、风险及综合管理。合同管理之所以没有列入美国项目管理协会的PMI管理手册,并不是合同管理不重要,而是合同管理已经成为了发达国家经济建设的基础, FIDIC条款的每一条,都是必须落实到合同中去的,按合同文字说话早已成为美国以及其他发达国家的习惯。而我国由于商品经济不发达,长期以来长官意志、人情观念代替了法制,在工程建设行业也没有树立合同的权威性。因此,建立以合同管理为核心的项目管理体系,是提高项目管理水平的必由之路。我们应该注重对合同体系的研究,建立符合中国实际的合同管理体系。本文拟从某体育场建设的实例出发,探讨如何把体育场建设的合同管理结合到P3E/C软件的使用上来,更好的以信息技术提高我们的项目管理水平,走出有中国特色的工程管理的道路。项目管理者联盟

    一、合同管理与质量控制、进度控制和投资控制、安全控制的关系项目管理者联盟

    对于任何一份合同,都必须提出明确的质量要求、进度要求及工程款的支付办法,这就是提出工程的目标。如在工程承包合同中,一般必须明确提出要求施工达到的质量等级,如应该达到长城杯的要求;工程进度的目标是在何时完工等;工程造价控制在多少万元内;不发生安全事故等。training.mypm.net

    在我国的监理工程师考试的教材里,把监理工程师对施工现场的管理归纳成“三控两管一协调”,其中“三控”指的就是质量控制、投资控制和进度控制,而“两管”指的就是合同管理与信息管理。现在看来,应该改为“四控两管一协调”,即增加对安全的控制。而合同管理是质量、进度、投资与安全控制所必须具备的手段。参加工程建设的各方人员,必须事先签订合同,明确各方的责、权、利关系。无论是项目的业主、咨询公司,还是设计人员、施工人员、材料设备供应商,通过合同的联系,从而保证了各自的利益与项目管理的成功紧紧联系在一起。在商品经济的社会里,任何人都必须重合同讲信誉,只有一切从合同出发,才能保证项目建设的取得成功。项目管理者联盟

    在合同制订前,业主一般通过招投标,寻找出价格合理、质量优良的合作伙伴,经过合同谈判,确定合同双方的权利与义务。而在合同的执行过程中,双方就必须严格执行合同条款的规定,如在合同的执行中存在矛盾,就应该积极与对方协调,力争达成补充协议,而一旦无法协调成功,就应该通过索赔的方式,维护自己的合法权利。项目管理者联盟

    作为建设业主某体育场建设有限公司,在工作开展的初期,应该首先选择好采用何种合同体系。对于某体育场这种大型建设项目来说,面临的建设任务是极其复杂的,它不仅有设计上的国外设计单位与国内设计单位的配合,也有新型结构与材料在工程上的应用问题,设计图纸如何满足工程进度的需要;还有施工总承包单位是一个联合体,两家公司在职责上的划分问题,以及众多的施工分包单位和众多的设备、材料供应商。而体育场建设,关系到国家奥运战略的成功,建设进度的管理是工程成败的关键,我认为选择P3E/C软件作为计划进度管理的工具是适宜的。P3E/C软件是美国PRIMAVER公司开发的企业级工程进度计划专业软件,它具有企业项目结构分解(EPS)、组织分解结构(OBS)、资源分解结构(RBS)、工作分解结构(WBS),特别适合这种复杂的大型项目的管理。它对于质量安全管理,采用的是质量控制点、验收等级及质量监督、安全控制4个与质量/安全管理相关的作业分类码。根据项目公司有关质量/安全的要求加载到相关的作业(分项工程),以赋予这些质量/安全检查工作的时间属性。对于建设投资控制,采用的是自上而下的投资分解以及自下而上的统计分析对比,可以极为准确的管好工程费用,实现工程建设的投资控制目标。我认为,体育场建设应该采用FIDIC的单价合同。转自项目管理者联盟

    二、合同管理在P3E/C中的实现项目管理者联盟

    附图,是某体育场的合同管理框架。我们可以看到,该体育场的合同共分为顾问合同、勘测与设计合同、建安工程施工总包合同、工程监理合同、指定供货合同、市政外管线与室外工程合同六个大类,这就意味着该工程今后将主要执行的就是这些合同关系,这也是工程投资将分为以上六类。我们可以把它作为EPS结构的二级结构,在此对工程投资进行预算的第一次分配。项目管理者联盟

    而这六类合同可以又分为工程项目,如(1)顾问合同类的法律顾问合同、工程设计顾问、工程管理顾问、财务顾问、运管顾问等,(2)勘测与设计合同类的勘察设计总包、地质勘察与沉降观测、精装修设计、弱电工程二次设计、热力工程外线设计、燃气工程及外线设计、电力外线设计、电话外线设计、中水机房设计、田径比赛设施设计、比赛场地设计、室外景观与绿化设计、室外建筑立体照明设计,(3)建安工程施工类的施工总包合同、业主指定分包的弱电工程、安全防护、保卫设施、屋盖钢结构工程、屋盖充气膜工程、屋盖开启传动设施、幕墙工程、精装修工程、比赛场地照明工程、热力站工程及外线、燃气工程及外线、变配电工程及外线、电梯工程、中水站工程、基坑工程,(4)建安工程监理合同、市政工程监理合同,(5)业主指定供货合同类的座椅供货、防火门供货、冷水机组供货、空调机组及风机盘管供货、空调循环水设备供货、卫生洁具供货、柴油发电机组供货、电梯、扶梯供货、变压器供货、高低压柜供货、石材、磁砖供货,(6)市政外管线及室外工程类的道路工程、雨排水管线工程、污水管线工程、建筑立体照明工程、室外景观及绿化工程、比赛场地工程、田径比赛设施工程、电话外线工程。我们可以把估算的工程款按照以上项目进行再次分配。对于分配的这些工程预算我们将作为工程的控制目标,在设计阶段即为工程的设计控制指标。service.mypm.net

    需要注意的是我们的投资分解是与EPS分解结构完全一致的,这样,在P3E/C软件中我们就可以明确工程的实施对象,以及它们负责的内容。把上述合同金额汇总起来,就是工程的总投资控制指标。对于上述项目的再次分解,就构成了工作分解结构(WBS)。体育场建设公司的管理应该到达这一级,这样就可以监控工程的完成情况,便于分析投资目标的实现。而对于工作分解结构(WBS)的投资控制,则是设计总包单位、施工总包单位所要完成的工作。第二,我们的投资分解是严格与合同体系相适应的,而不是按照分部分项工程进行分解的,如勘察设计合同里的建筑设计、结构设计以及设备设计均为设计总包单位承担,我们就把它作为一个设计总承包项目处理;而精装修设计、弱电二次设计、、热力工程外线设计、燃气工程及外线设计、电力外线设计等是由不同的设计单位完成,因此它们也分别作为一个项目处理。施工也是如此,这种分解与项目的大小无关,而是按照工程的企业组织分解结构(OBS)进行划分的。每一个项目的责任单位对应了一个项目。这样,我们就可以把对于工程项目的进度管理与投资管理很好的结合起来。service.mypm.net

    对于工程的进度管理,是按照上述分解方法,各参建项目分别建立自己的进度计划,由业主及监理汇总,并由业主建立各项目之间的逻辑关系,并由此控制各参建单位的工程进度。一般采用前推法或后推法计算工程的完成时间。通过PR组件,我们可以把工程进展的实际执行情况收集起来,采取每周更新的方式,实时的监控工程进展情况,并把工程开展中暴露的问题反映出来。并由此分析工程的进度是否符合要求、工程费用的控制情况、工程的质量、安全情况,赢得值情况等,实时监控工程的变更。对于投资控制,P3E/C是采用自上而下的预算管理与自下而上的作业费用管理两种方式,汇总工程的实际执行情况,可以作平行的比较、也可以做前后多次的比较。并可以设置临界值,由计算机自行提醒项目管理人员,掌握项目的工程实际情况。项目管理论坛

    三、合同管理中应该注意的几个问题项目管理者联盟

    在工程的合同管理中,还应该注意以下的几个问题:club.mypm.net

    1、尽可能采用总包负责制。对于大型工程而言,应力求采用施工总包负责制。这是因为如果按照工程的无限分解性,采取平行分包的方式进行管理,将给业主带来极大的麻烦。表面上看来,好像是工程投资有所节约,而实际上由于工作界面划分过多,业主需要协调的问题呈几何级数的增加。常常造成有的事没人做,而有的事又大家争着做。施工中间业主常常发现在计划开始时没有想到的问题,并往往因此而影响了工程的进度,造成施工的返工或工程量的追加。项目管理者联盟

    2、采用单价合同。对于大型的体育场建设,我们的设计工作往往是滞后的,而对于这种在签合同之前没有完整的施工图纸的建设项目,希望采用总包合同的方式,把工程量没有固定的风险转嫁给施工单位的做法是行不通的。施工单位要么是高估冒报,把风险因素考虑进去;要么是采取先进去再讲价的手段,维护自己的利益。最后反过来伤害了业主的利益。而对于单价合同,是固定项目的单价,实际测量工程完成的数量,并由监理认可的数量与施工单位结算。对于单价合同,工程量的控制实际上取决于设计单位的施工图设计以及工程变更。我们如果控制好了设计,就完全可以控制施工的最终结算。blog.mypm.net

    3、工程保函的使用。国外工程施工中,十分注意工程保函的作用。保函是由银行开出的施工单位提供的保证文件。一般在预付工程款的时候,施工单位必须提供与预付金额一致的保函,而随着工程施工的开展,对工程量的结算逐步取代了保函的作用。因为业主在预付款的时候,承担了很大的风险,如果施工单位没有实现其在投标书中的承诺,而业主又没有有力的经济上的制裁的话,业主将失去其控制工程的能力。采用保函就可以迫使施工承包商按照合同规定的去做,否则业主将向银行提出提取保证金的手段,使施工承包商遭受巨大的损失。项目管理者联盟

    4、注意施工索赔。工程建设中,业主与施工单位的矛盾是常有的,业主一般占有先天的有利位置。但如果施工单位的管理能力很强的时候,施工单位常常会因为业主的原因、设计的原因及其他与施工单位无关的原因提出索赔。索赔的出现是工程管理进步的表现,施工单位没有很高的管理水平是不能取得索赔成功的。这就要求我们的业主及监理单位,也必须具备很高的管理水平,才能在索赔面前保持清醒的头脑,做到有利、有理、有节。项目管理者联盟

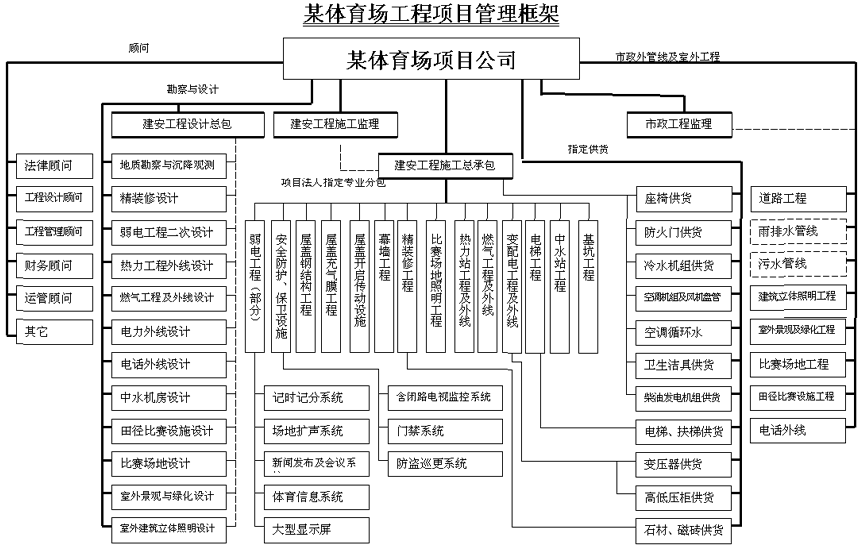

某体育场工程项目管理框架 请点击查看PgMp.mypm.net


北京普华软件技术公司高级工程师 何丰项目经理博客


项目管理论坛


<<上一页 1 下一页>>
项目管理者联盟PMP认证中心
[发表评论]
本站热点
· 华师大CTO学院:科创生态建设与创新项
·宏发电声江玫瑰谈PgMP:“下好一盘棋”
·PgMP:交付能力与创造未来的项目管理方
·开放讲座|《项目组合管理与PfMP认证》
·开放讲座|项目组合管理与PfMP认证
·开放讲座|PgMP:项目管理思维与方法论
·开放讲座|《项目组合管理与PfMP认证》
·网络讲座|《项目组合管理与个人职业发展》
·开放讲座|《项目组合管理与PfMP认证》
栏目说明
    《文库》栏目为项目管理者联盟网站核心栏目,收录了十大行业项目管理文章5000余篇,囊括了项目管理五个阶段、九个知识领域的相关文章,是广大项目管理爱好者学习的知识库,欢迎大家发表原创文章、转贴文章,或直接发给编辑。须联盟会员且登陆后才能发表文章。
敏捷项目管理ACP培训
项目管理活动
活动QQ群:531390275
免费积累PDU,仅500人

2022年项目管理活动计划
2021活动精彩回顾
原创排行榜
 项目管理评论杂志 311 高扬 106
 乔东 100 项目管理 84
 高国伟 61 人月神话 60
 张为 59 郭致星 52
 蒋昕炜 46 肖杨 38
 曾伟强 37 潘德有 36
搜索文章
关键词:
行  业:
团 队   成 本   风 险   进 度
沟 通   采 购   质 量   合 同
更多>> 专题集锦

企业项目化管理

PMO实践与应用

如何处理项目客户关系

更多:
经理访谈
更多:
个人专栏

王树文

赵春明

高国伟

更多:
项目管理者联盟特刊
联盟特刊是对网站会员发行的内部刊物,刊物内容包括:案例及分析等,得到了会员好评。
电子期刊:
特刊下载:
2017合刊  2016合刊  2015合刊
2014合刊  2010合刊  2009合刊
2008合刊  2004合刊  2005合刊
2006合刊  2007合刊
施工企业管理
《施工企业管理》创刊于1986年1月,中国施工企业管理协会主办,是反映施工企业管理杂志。
浏览往期:
建造师杂志
《建造师》杂志由清华国际工程项目管理研究院主办,是中国面向建设企业管理人的高端杂志。
浏览往期:
更多>> 推荐文章
09-02·项目集管理:构想一种不同.
08-17·项目经理“催活儿”的正确.
08-17·建筑工程项目管理中施工现.
08-17·进阶项目经理必备的复盘方.
08-17·项目管理协会PMI发布新人才
08-17·互联网大厂项目经理面试的.
08-17·项目经理要如何提高自己的.
08-17·管理改进中几个确实有用的.
08-17·项目经理提升职场能力的20.
06-14·项目经理搭建团队,需要看.
06-14·5A学员董雏:PMP取证重要,
06-14·成功管理能源项目的技巧和.
06-14·拥抱敏捷—计划发布与冲刺
06-14·从PMP到PgMP :不畏浮云遮.
06-14·这30+项目管理工具,优秀项
06-14·深度剖析项目管理五大痛点.
关于联盟 | VIP会员 | 培训服务 | PMP认证 | PgMP认证 | 刊物出版 | 沙龙会议 | 人才服务 | 广告投放 | 联系我们 | 友情链接

项目管理者联盟 版权所有 | 京ICP备10055250号-11 | 京公网安备 11010202009440号

如转载本站文章,必须于文章开头处注明转自“项目管理者联盟”,并注明原作者
PMI,Project Management Professional, OPM3, PMBOK, PMP,PgMP,PfMP,PMI-ACP,PMI-PBA
and the PMI Registered Education Provider logo are registered trademarks of the Project Management Institute, Inc.
