(1)、××年里程碑计划项目经理圈子
根据××年2月18日重新调整的里程碑计划,第一台计划按××年7月18日发电。由于目前#7低压转子的出厂日期为4月10日,到现场约在4月下旬,#7机按期投产发电有较大的压力。项目管理者联盟
公司目前加大对工程管理和控制的力度;保证机组发投产工期;做好设备安装、调试管理工作,里程碑计划完成情况如下:项目管理者联盟

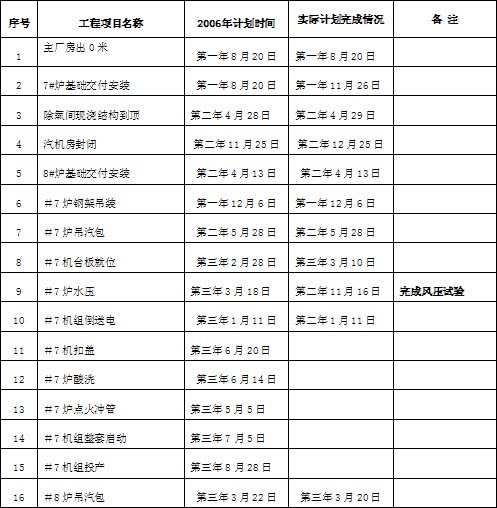

项目管理培训
项目管理者联盟
(2)、工程近期形象进度计划项目管理者联盟
热力系统:PgMp.mypm.net
ü 主厂房工程:6月份结构完成100%,装饰完成80%;pmp.mypm.net
ü 集控楼:3月份结构及建筑全部完成;blog.mypm.net
ü 炉后建筑及构筑物:6月份7#汽机及公用系统全部完成,8#汽机系统完成80%;项目管理者联盟
ü 烟囱工程:6月份竣工;PgMp.mypm.net
ü 安装工程:5月份7#汽机及锅炉安装完毕,8#汽机完成60%,8#锅炉完成70%;项目管理者联盟
燃料供应系统:4月份全部完成。项目管理者联盟
除灰系统:6月份完成80%。项目管理者联盟文章
水处理系统:5月份安装完成100%。项目管理者联盟
供水系统:6月份7#、8冷却水塔竣工;循环水泵房竣工;转自项目管理者联盟
电气系统:5月份7#机组电气完工,8#机组电气完成80%;项目管理者联盟
热工控制系统:5月份7#机组安装完工,8#机组安装完成80%;项目经理博客
其它单项工程:项目管理者联盟
ü 交通运输工程:6月份完成80%;PgMp.mypm.net
ü 取水口工程竣工;6月份净化站工程完成80%;项目管理者联盟文章
ü 脱硫工程:6月份完成60%。项目经理圈子
(3)、××年投资计划项目管理者联盟
