5、工程设计情况项目管理者联盟
工程的设计单位为××电力设计院,国家甲级资质,在××年6月通过招标确定。talent.mypm.net

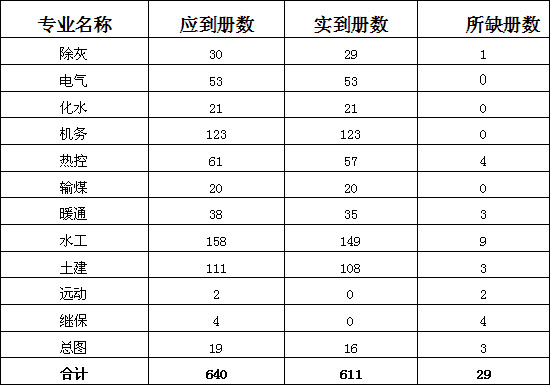

截止××年3月底,工程的施工图已基本完成,总图计划共640卷册,实际到图共611卷册,到货率约95.46%,具体见下表。项目管理者联盟
项目管理者联盟
6、主要施工进度项目管理者联盟
截止××年3月底,主要完成的形象进度为:项目管理者联盟
(1)、土建工程
ü 工程主厂房完成封闭;项目管理者联盟
ü #7机主厂房0m、6.3m、12.6m、集控楼均已交安;正在进行附机安装工作;项目管理者联盟
ü 吸风机室、循环水泵房、空压机房等辅助厂房土建已交安,正在进行附机安装工作;service.mypm.net
ü 送风机室、综合水泵房、污水处理泵房、汽车卸煤沟等土建已经完成,正在进行设备安装工作;项目管理论坛
ü 集控楼正在进行装修工作;项目管理者联盟
ü 全厂地下管网正在进行汇通工作。blog.mypm.net
(2)、安装工程PgMp.mypm.net
ü #7发电机定子已就位;项目管理者联盟
ü 完成#7锅炉完成风压试验及厂用带电工作;转自项目管理者联盟
ü #7机低压缸下缸已就位;项目管理者联盟
ü #8锅炉汽包已完成吊装工作;pmp.mypm.net
ü 调试单位积极配合,完成厂用带电调试工作和DCS上电工作。service.mypm.net
(3)、烟囱项目管理者联盟
烟囱筒身达到210米高度,完成钢内筒制作、安装工作,目前正在进行防腐玻璃砖的粘贴施工。项目管理者联盟
(4)、冷却塔项目管理者联盟
ü 7#冷却塔主体砼施工到顶,目前塔内填料施工工作。项目管理者联盟
ü 8#冷却塔已施工到顶(102m),目前正在进行设备安装工作。项目管理者联盟
