[讨论] 我是新来的,我的工作与项目管理关系很大,想向各位前辈请教几个问题 [发表于 2004/4/7] 状态 开放帖 精华贴 浏览量 9059 |
Re:[讨论] 我是新来的,我的工作与项目管理关系很大,想向各位前辈请教几个问题
[回复于 2004/4/13]
|

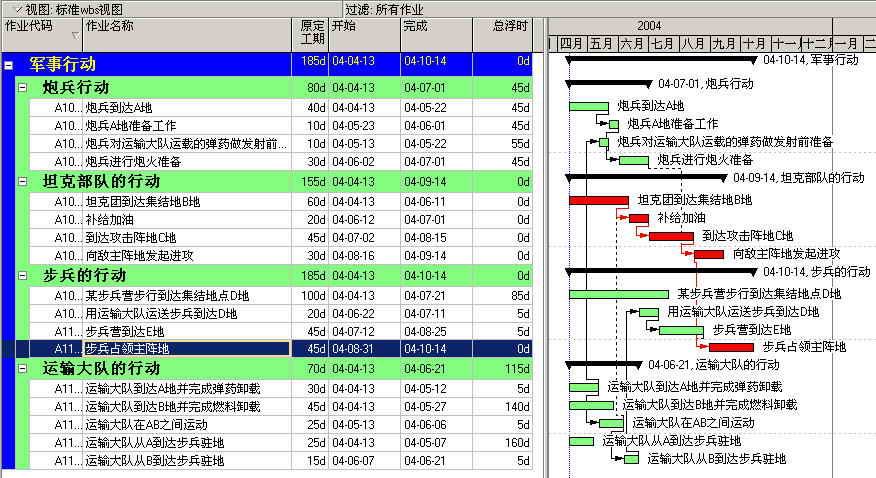

先申明,由于没有没有很多时间,所有模拟均未做检查,以后有空再检查是否有错误和遗漏的地方。另外,题目中对于运输大队卸载弹药或燃料的时间总包括在先达到A、B哪个地方的时间中,而这两个本来是矛盾的条件,必然就会缺少一种卸载的时间。我排计划时为了节约时间用天(d)表示了分钟,只是时间单位的关系,大家知道我计划里的1d是题目中的1分钟就可以了,至于每道任务的开始完成时间,根据要求的6点前攻陷逆推就可以了。 首先,假设运输大队先到达A地并完成弹药卸载,再到达B地,然后达到步兵驻地,运输步兵到D地。这种方案需要185分钟。
此主题相关图片如下:
|
|
|
9楼
Jackgz

职务 无
军衔 一等兵
来自 广东省
发帖 91篇
注册 2003/5/7
PM币 293
经验
|
|
|
10楼
Jackgz

职务 无
军衔 一等兵
来自 广东省
发帖 91篇
注册 2003/5/7
PM币 293
经验
|
|
|
11楼
Jackgz

职务 无
军衔 一等兵
来自 广东省
发帖 91篇
注册 2003/5/7
PM币 293
经验
|
|
|
12楼
Jackgz

职务 无
军衔 一等兵
来自 广东省
发帖 91篇
注册 2003/5/7
PM币 293
经验
|
|
Re:[讨论] 我是新来的,我的工作与项目管理关系很大,想向各位前辈请教几个问题
[回复于 2004/4/13]
|

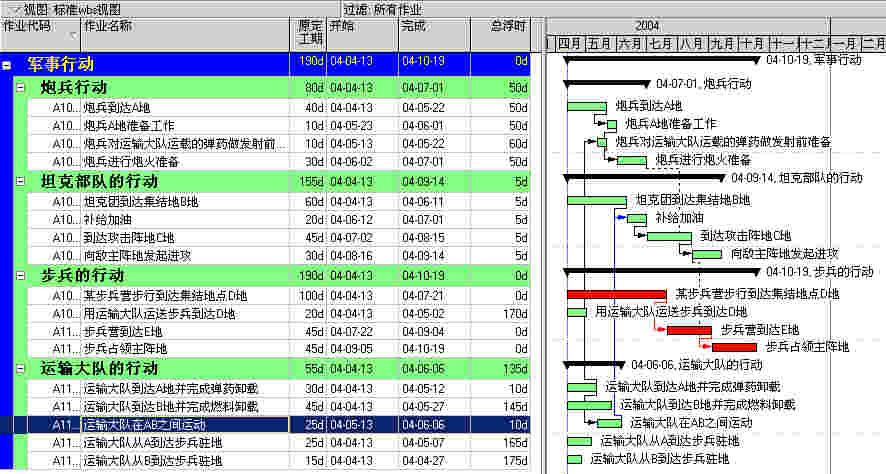

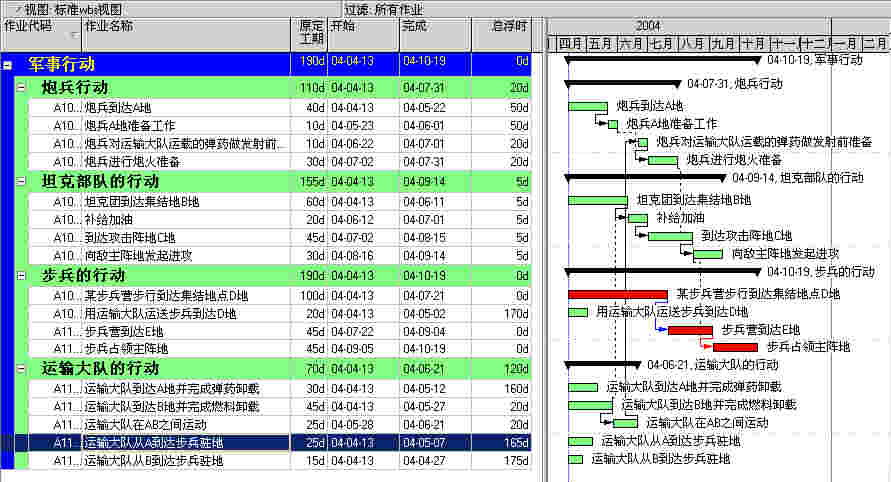

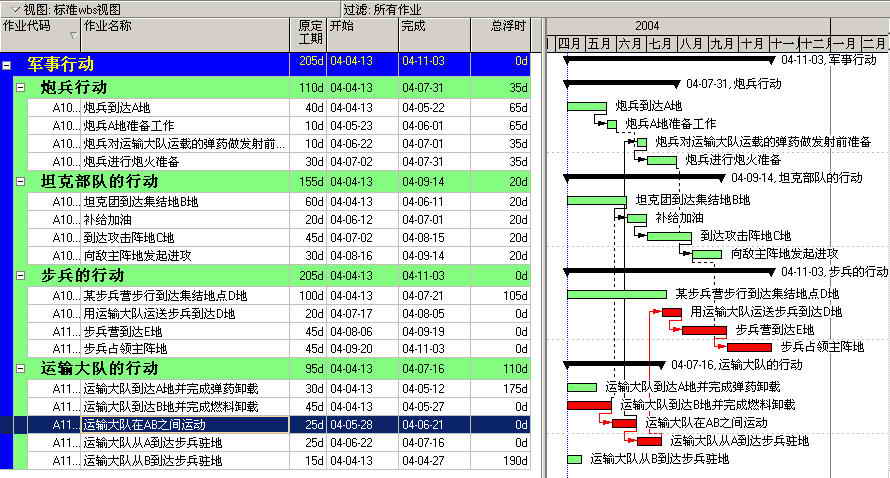

关于行动的机动性,大家可以看到图中红色横道的作业,那是关键作业,这些行动是不允许延误的,当然同样的,你缩短了它们的时间,也可以缩短整个行动的时间。上边列举的四种方案中,第一种用185分钟时间最短,所以运输队先到A运送弹药,而步兵是坐车到达D地。我们知道步行的结果是一样的,都用190分钟,而且步兵步行的行动在关键路径上,缩短5分钟用的时间就和第一种方案一致了。由于我们看到步兵占领主阵地是行动的最终部分,而它之前有两个制约要素,步兵到位和坦克对主阵地发起进攻15分钟后,也就是说,缩短步兵步行时间,最多在坦克对主阵地发起进攻15分钟之后才是起作用的,否则即使步兵到了位,也没法立即开始行动。
|
|
|
13楼
Jackgz

职务 无
军衔 一等兵
来自 广东省
发帖 91篇
注册 2003/5/7
PM币 293
经验
|
|
Re:[讨论] 我是新来的,我的工作与项目管理关系很大,想向各位前辈请教几个问题
[回复于 2004/4/13]
|
至于后边的一些问题,都可以通过改变计划中的逻辑关系和延时来验证一下,时间关系,就不做了。这道题很好,我很喜欢。
|
|
|
14楼
Jackgz

职务 无
军衔 一等兵
来自 广东省
发帖 91篇
注册 2003/5/7
PM币 293
经验
|
|
Re:[讨论] 我是新来的,我的工作与项目管理关系很大,想向各位前辈请教几个问题
[回复于 2004/4/13]
|
你遵守坦克攻击必须在炮火准备一结束立即开始了吗?这个条件很重要,早了就是自己打自己,晚了就是贻误战机。步兵的行动也是一样的,必须在坦克行动15分钟之后发起进攻,早了就是去送死,晚了让坦克失去步兵保护。我看你的答案好像没有包括这些条件。
|
|
|
15楼
xjx

职务 无
军衔 三等兵
来自 不告诉你 :)
发帖 31篇
注册 2004/4/7
PM币 151
经验
|
|
Re:[讨论] 我是新来的,我的工作与项目管理关系很大,想向各位前辈请教几个问题
[回复于 2004/4/13]
|
而且你的方案有运输大队把燃料和弹药卸载完了以后,炮兵和坦克还没到达,必然形成堆积等待,这是敌人最好的攻击目标,所以解答不符合题目要求。你用的软件是P3吗?
|
|
|
