点击进入
普华公司主页
点击进入
PowerPlan 视频页面
普华简介

上海普华科技发展股份有限公司(下称"普华科技")是专业项目管理整体解决方案著名提供商,是中国项目管理信息化建设领域的领导企业。

自1992年成立至今,一直致力于项目管理及相关事业,努力将国外项目管理先进理念与国内管理特色相结合的最佳实践经验应用并普及到所有项目活动中,提供全面的项目管理服务和信息化解决方案。

普华科技于2013年7月成功在全国中小企业股份转让系统(新三版)挂牌,倾注了创业者二十年心血的期待和梦想终成现实,并将以此为契机,进一步优化资产结构,构建新的利润增长点,提高产品研发能力和资本运营水平,成为中国首家专门从事项目管理业务的上市公司!

更多解决方案
普华新闻
·太原重工风电场EPC项目管理信息化步入新境界
·普华助力天辰工程综合办公平台再造
·东华科技再次签约普华PowerOn
·山东电建一公司再次签约普华
·神华国能签约普华打造项目规划前期管理系统
·厦门港集团采用普华PowerPiP
·普华Powerpip助浙江LNG
·普华助力南京河西新城
·普华PowerOn再签上勘院二期
·东电二公司签约普华
·神华国华寿光发电厂选择普华P6
·普华PowerPiP助力协鑫集团
·普华PowerOn签约三峰卡万塔
·普华助力宁波轨交计划管理系统
·普华全面服务启皓兴业,助力城市综合体项目
·武汉普华中标长江勘测规划设计研究公司
普华软件产品
·PowerStart普华施工项目综合管理平台
·PowerCom项目沟通与文档管理系统
·PowerPiP普华项目管理信息平台
·Primavera 6.0项目管理软件
·普华项目管理集成系统
·Primavera合同管理软件
·P3E-大型研发/设计/制造企业、大型连续运行装置的检修维护专业级项目管理软件
·TeamPlay-软件产品开发、电信、金融和保险行业的项目管理软件
·P3E/C-建设行业的专业级项目管理软件
·Primavera专业级项目管理软件产品目录
项目管理方案
·Primavera行业解决方案-公共设施
·Primavera行业解决方案-软件开发
·Primavera行业解决方案-医药研发行业
·Primavera行业解决方案-石油/天然气/化工
·Primavera行业解决方案-高科技和电信行业
·Primavera行业解决方案-政府部门
·Primavera行业解决方案-金融服务行业
·Primavera行业解决方案-设计行业
·Primavera行业解决方案-制造行业
·Primavera行业解决方案-咨询服务行业
·Primavera行业解决方案-建设行业
·项目解决方案-专业咨询服务项目
·项目解决方案-新产品研发项目
·项目解决方案-IT和软件开发项目
·项目解决方案-建设项目
成功案例
·工程监理咨询企业项目管理软件
·上海世博会工程建设项目应用
·高层办公楼项目管理信息化
·云天化股份项目管理信息化体验
·利用项目管理软件做好投资控制
·中南电力沅水工程CCMS系统
·广东火电的信息化盛餐
·Poweron隧道股份应用
·公路工程施工企业PM应用
·项目型企业信息化发展必然选择
·庆阳石化项目信息管理平台案例
·构皮滩电站项目成本管理与控制
·神池风电场工程PM信息化实践
·NIPRO在山西古交电厂应用
·神华包头煤制烯烃项目采购管理
·无线通信基础设施建设项目管理
石油/天然气 煤炭/化工 市政/交通 建筑/房地产 IT/电信
PowerPlan概述
    普华进度计划管理软件PowerPlan是上海普华科技发展股份有限公司(以下简称普华科技)自主研发的一套项目计划管理软件,是基于项目管理国际标准,综合普华科技20年来在国内大型工程项目计划管理领域的最佳实践,结合中国传统的计划管控思路的最新力作。
    普华PowerPlan软件集成了项目维护、项目WBS结构维护、作业及逻辑关系维护、项目进度计算、以及作业表格、甘特图、网络图、跟踪逻辑图、时标概要图、图形打印等多种计划编制与图形显示功能。PowerPlan能够实现计划编制、进度优化、协同推进、跟踪控制、绩效分析、经验积累等计划管控功能。
PowerPlan设计思路
    PowerPlan®基于CPM网络计划技术,支持项目/WBS/作业计划结构的维护功能,支持工作表格、甘特图、时标概要图、网络图、跟踪逻辑图等多种计划编制与图形展示形式,支持项目权重体系管理,能够实现计划编制、进度优化、协同推进、跟踪控制、进展分析、赢得值(Earned Value)分析、绩效分析、经验积累等统筹计划管理功能。

普华科技PowerPlan视频介绍

功能详解目录
1、多项目管控体系 4、可存储各种项目属性 7、多人计划的协同编制 10、强大的进度计算功能 13、轻松的执行计划反馈 16、强大的打印功能 2、多层级计划项目管理 5、清晰的WBS范围分解 8、多种方式完善作业信息 11、能发布和展示实时的时标概要图 14、与目标计划对比分析 3、灵活严谨的权限控制 6、灵活可定义的作业编制界面 9、精准的作业间逻辑关系连接 12、能实现多目标计划版本维护 15、丰富的综合展示界面
 1.多项目管控体系
     在普华PowerPlan软件中,可以实现多项目的管理,能同时建立多个项目,项目可以分区域、分类型等各种项目归集的方式分类,领导可以根据自己的关注来查看项目的执行情况。

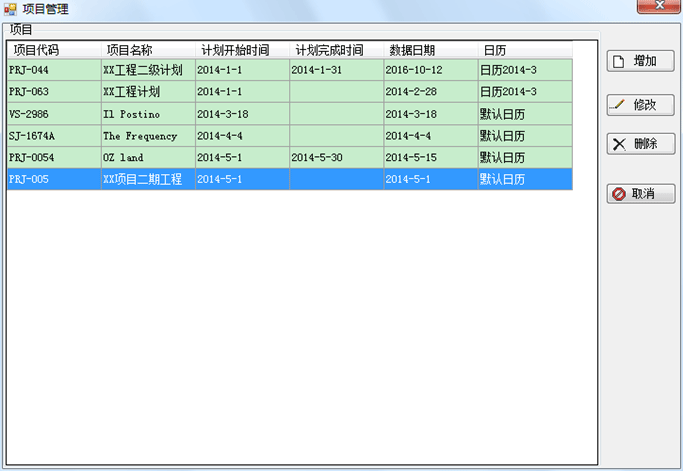

多项目维护界面
 2.多层级计划项目管理
    在普华PowerPlan软件中,可以实现多层级计划的管理,一览重要信息,了解项目进展情况。
    决策层可以通过最新的项目信息了解项目情况,实现领导层对项目进度进行综合分析,从而使作出正确的决策。
    管理层可查看数据为决策层提供精确数据,精确查看项目数据,确保所有项目是最新的一致的,确保项目计划目标与战略一致。
    执行层可轻松接收自己的工作计划 ,标准化执行项目,达到省时省力。可实时与项目经理进行沟通,轻松反馈计划实际进展。

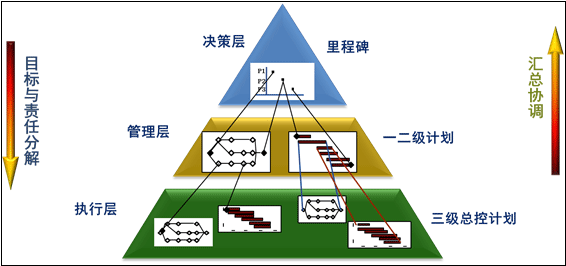

多级计划示例
 3.灵活严谨的权限控制
    在多级计划编制中还需要关注不同层级的人员的项目权限问题,普华PowerPlan软件在权限管理方面能做到多权限控制,不但具有灵活多变,同时能严谨控制权限的问题,比如不同的人具有编辑、查看的不同功能,计划编制时本人只能对分配属于自己的部分进行编制、修改,不能对其他人的项目进行编制、修改的权限。但如果允许也可以开放或关闭对其他计划查看权限。
 4.可存储各种项目属性
    在菜单中点击"文件",弹出下拉菜单,选中"新建项目",会弹出"编辑项目"窗口,在"编辑项目"窗口设置项目属性。

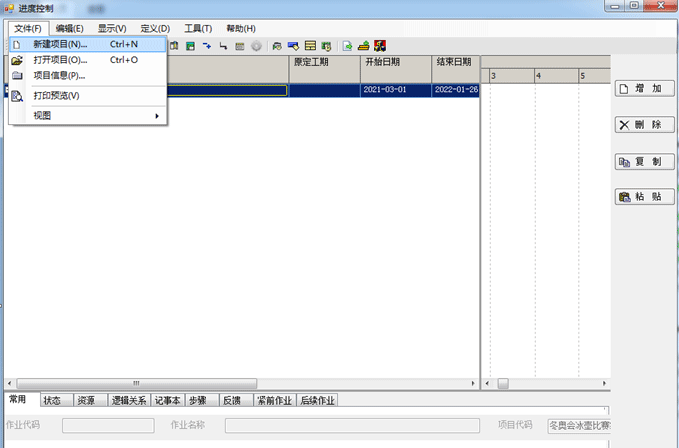

新增项目示例

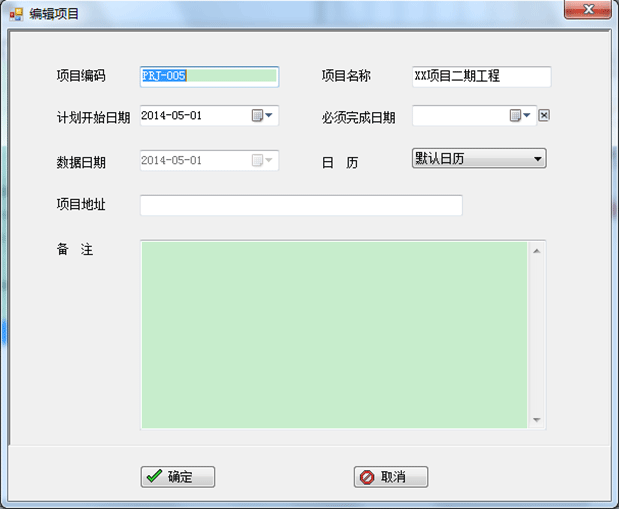

    在项目属性里可以填写:项目编码、项目名称、计划开始日期、计划完成日期、必须完成日期、数据日期、日历的选择、项目的地址及项目相关的备注等信息,点击"确定"完成项目创建操作。
项目信息维护示例
5.清晰的WBS范围分解(工作结构分解)
    WBS又称工作分解结构。在项目实施过程中,对项目范围的一种逐级分解的层次化结构编码,将项目工作内容逐级分级成较小的、较易控制的管理单元或工作包,以便于项目计划的细化与编制、责任的落实与监控。
    WBS在项目的计划编制过程中是一个非常重要的编码,它不仅反映了项目管理人员对项目范围的准确把握,做到不要遗漏工作内容,同时也基本决定了项目计划的编制与控制细度。
将一个项目划分成可以管理与控制的单元的一种方法。
    主/子关系使你可以从低层向高层次累计和汇总任何信息。
    出于权限与责任的目的,将作业组(WBS包含的所有作业)的责任分配给不同职责的管理人员。
工作分解结构编码是实施科学的、量化的项目控制的一项基础工作。当项目的工作范围确定后,将项目自上而下进行分解,得到一个树型的层次结构,这个结构的最底层,是众多的工作包,每一个工作包都是一个可管理的最小单元,这样一个结构就是工作分解结构,对此结构的层次和工作包,按照一定的规律进行编码,就形成了工作分解结构编码系统。

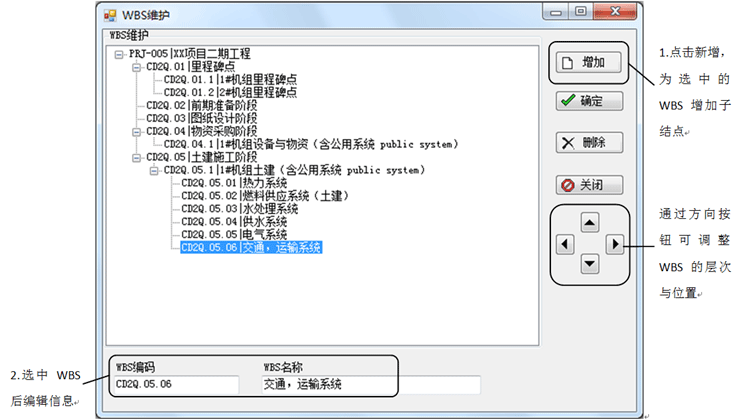

创建项目之后,需要做的就是创建和维护WBS,在菜单栏中选中"定义",会弹出下拉选项,点击"WBS信息"会弹出WBS的维护窗口,在"WBS维护"中可以对WBS进行增加、调整、删除等操作。
WBS维护菜单示例
WBS维护窗口
6.灵活可定义的作业编制界面
     普华PowerPlan软件作业编制具有如下特点:
    方便快捷的计划编制界面---可以在表格中进行作业信息的编制,还可以在作业详情表对作业信息进行编制。
    丰富的展现进度所有信息---可以在一个界面同时展示多种内容信息,既可以展示作业表格信息,还可以展示作业横道图,以及作业详情的展示。
    灵活调整各种栏位---栏位是可调整的,也可以自定义自己想要展示的栏位,包括栏位的内容、作业的分类码、作业的日历等信息。

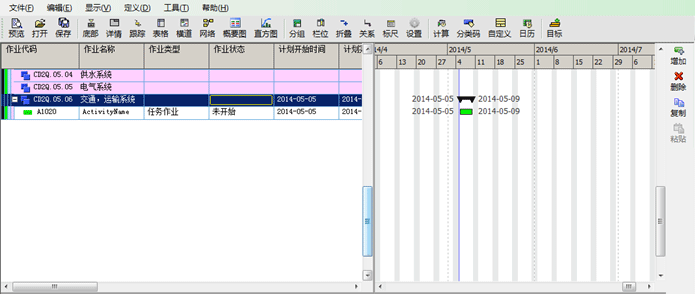

日历维护示例

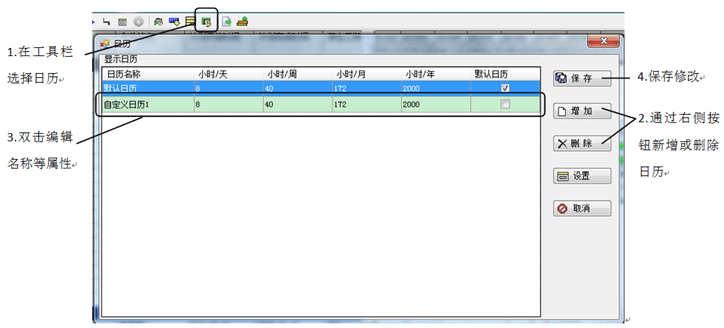

    作业的日历可以帮助项目在执行过程中能更好的体现时间的精准性,比如是用五天工作日历还是用七天工作日历,包括可以将国家法定假日设置为非工作日。
    在创建完项目的WBS之后,需要在作业窗口增加作业,可以通过作业界面右侧的命令栏对作业进行增加、删除、复制、粘贴操作。
作业维护窗口
7.多人计划的协同编制
    在计划的编制过程中,常常会有多人同时在系统中对属于自己的计划进行编制、调整、更新、反馈、查看,这就需要在计划编制的过程中系统能支持协同编制的功能。普华PowerPlan软件可以支持多人同时在系统中对属于自己的项目进行编制,不影响其他人的操作和影响操作速度的问题。
8.多种方式完善作业信息
    在作业编制的过程中,常常会有内容的反复调整和修改,这就需要在编制的过程中对作业编制有一定的灵活度,普华PowerPlan软件可以提供多种作业编制方式,即可在作业表格中对作业信息表中编辑修改,也可在作业详情表中编辑修改。
    如果需要对的作业属性进行修改,可直接在表格栏位中进行修改(包括作业代码、作业名称、作业工期、作业计划开始日期、作业计划完成日期、作业类型等)。

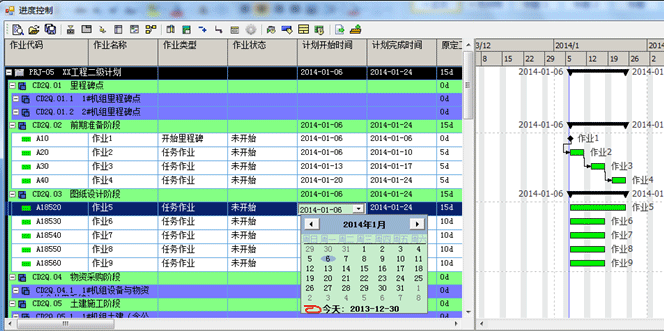

作业表格示例

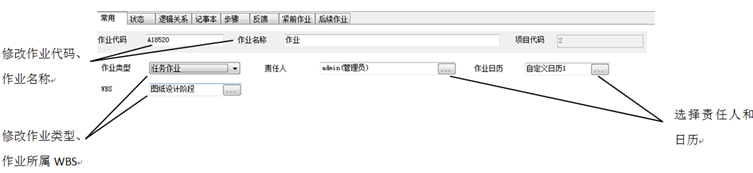

    也可以在作业详情表中对作业属性进行修改(包括作业代码、作业名称、作业工期、作业计划开始日期、作业计划完成日期、作业类型、限制条件等)。
作业维护窗口
9.精准的作业间逻辑关系连接
    设置完作业的相关属性后,需要设置作业逻辑关系。逻辑关系表示作业间的依赖关系。一旦作业间建立了逻辑关系,则系统会根据CPM(关键路径法)来为每道作业计算最早和最晚开始/完成日期。定义作业的逻辑关系时,不仅可建立同一项目中作业间的逻辑关系,而且也可以定义不同项目中作业间的逻辑关系(只要同时打开多个项目即可)。
    逻辑关系类型
    完成到开始(FS Finish-Start)
    开始到开始(SS Start-Start)
    完成到完成(FF Finish-Finish)
    开始到完成(SF Start-Finish)
    如何增加逻辑关系:
    使用作业详情表中的紧前作业、后续作业或逻辑关系页面来选择该作业的紧前或后续作业

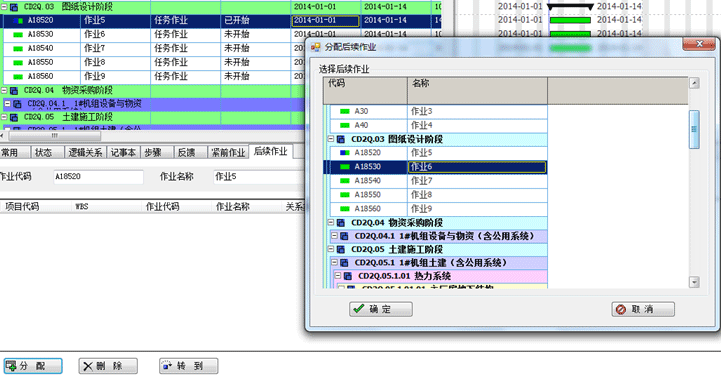

    使用命令栏中的紧前作业或后续作业按钮来为作业增加紧前或后续作业
    在横道区域直接连接横道
    在选择好作业后使用编辑菜单中的连接作业来建立作业间逻辑关系
    注意要选择适当的逻辑关系类型

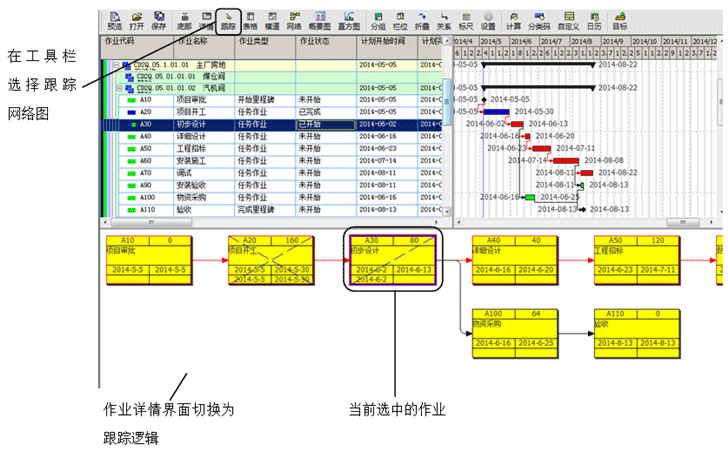

    在底部视图中使用逻辑跟踪来分析逻辑关系
作业逻辑关系示例
    延时
    延时是反映作业及其后续作业之间的搭接或延迟. 可以加到任何类型的逻辑关系上 . 可以是正值,也可以是负值. 普华PowerPlan软件可以在逻辑关系上加延时,延时将参与进度计算过程。
10.强大的进度计算功能
    普华PowerPlan软件具有强大的进度计算功能,1000条作业内的计算非常快速,效率能高达1秒内执行完成,10000条作业内的进度计算效率也能高达10秒内执行完成。

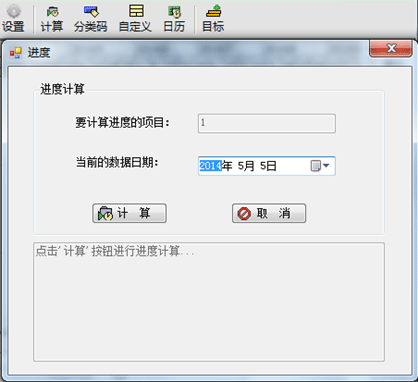

    在执行完作业逻辑关系的加载后,需要进行项目进度计算,安排进度计划。点击菜单栏的进度计算图标,会弹出进度计算窗口,选择当前数据日期,点击"计算",系统将自动计算。
进度计算窗口
    关键路径:
    关键路径是在项目中最长的连续路径,该路径决定了项目的完成日期 .关键路径上的某一道作业的延迟将导致其它作业和整个项目的延迟 .在项目详情的设置页面中可定义关键作业为:总浮时小于等于0d的最长路径。
    在默认情况下, 关键路径定义为"总浮时小于等于零"而且其横道用红色显示.。
    普华PowerPlan软件用 CPM 方法来计算项目进度计划。CPM 使用作业的工期和逻辑关系来计算进度日期。
    这种计算需要对项目中的作业分别进行两个方向(前推法与逆推法)的计算,以计算出作业的最早与最晚日期。
11.能发布和展示实时的时标概要图
    普华PowerPlan软件可以发布中国特色的时标概要图,时标概要图是传统的横道图不同,是纵向显示项目的层级和架构,横向显示时间轴和作业的横道。它既能直观的展示项目执行情况,同时所展示的项目信息是最新的,可以帮助领导及时了解项目的最新情况,有利于领导在决策时做出更精确的决策。

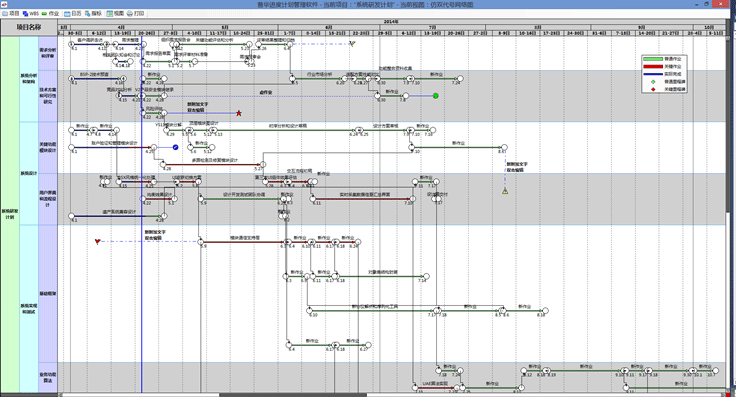

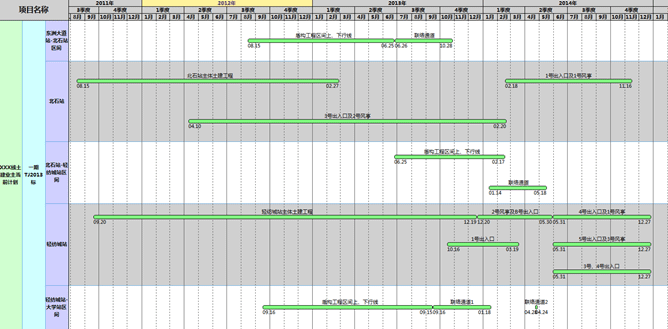

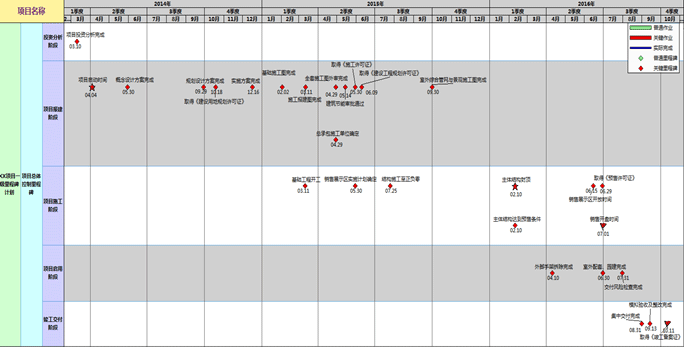

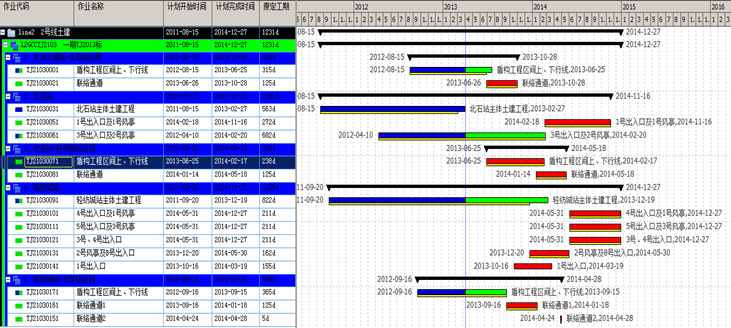

里程碑计划的时标概要图示例
    普华PowerPlan软件不但可以在传统的编辑界面编制计划,信息同步到时标概要图中,还可以在时标概要图中进行信息的编辑,所编辑的内容可以及时同步到系统的后台,这样可以实现双向的同步和联动,从而提高了系统是实用性和适用性。
    当执行完进度计算后,可根据当前计划数据展示时标概要图,点击工具栏上的时标概要图图标展示时标概要图。
工作计划的时标概要图示例
   在时标概要图的展示中,可以通过拖拽时间标尺来显示作业横道的长度,这种缩进是等比例的缩进。同时横道的关键路径可以根据实际情况进行调整,可以选中重要的作业强制作业关键路径上的作业,从而满足领导对重要作业的直观展示效果。
12.能实现多目标计划版本维护
    在项目编制过程中,可能会形成多个版本,同时多个版本可能需要保存起来备用,在不断的计划完善中,就需要对不同时期的计划版本进行保存。
    目标计划的保存能对以后的计划对比提供基本保障,在计划执行中,常会对当前项目与过去不同版本的目标计划进行对比分析。

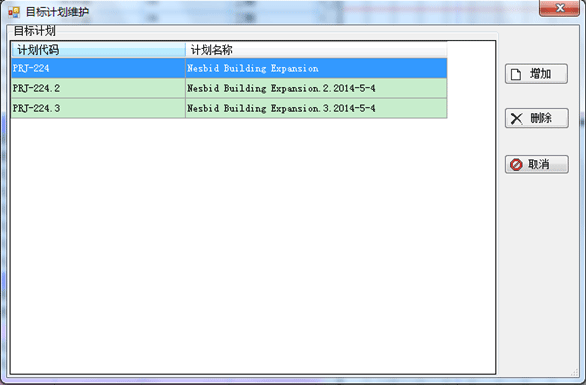

目标计划版本维护示例

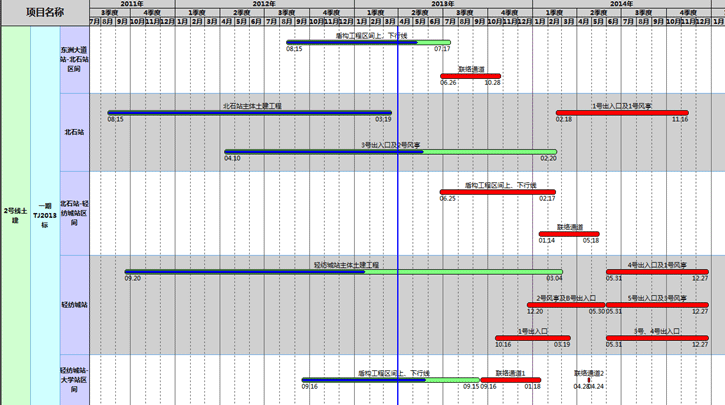

目标横道对比效果示例
13.轻松的执行计划反馈

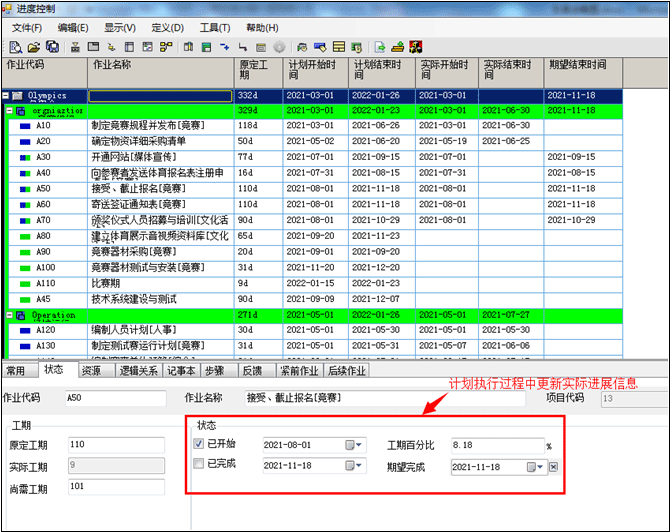

    计划编制完成,并经相关部门审批确认后,在实际执行中需要按更新周期对计划进行更新。计划更新时,是在作业详情表中的状态界面中进行实际数据的更新,可更新作业实际开始日期、实际结束日期、完成百分比。
计划执行反馈数据示例
14.与目标计划对比分析
    更新完成后,执行进度计算,横道图中会展示计划的完成情况,同时在计划执行过程中,可随时与目标对比,分析作业是否延迟或提前。
目标横道对比示例

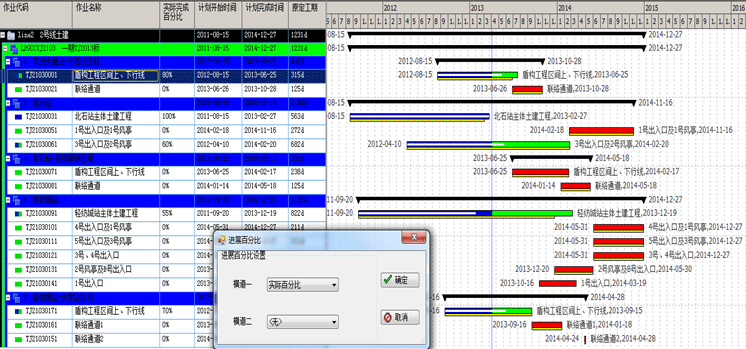

    除时间横道的对比分析外,PowerPlan还支持进展百分比的横道对比方式,可进行更精细的进展情况分析。
进展百分比示例
    在执行更新并进度计算后,点击展示时标概要图的图标,即可展示更新后的时标概要图。
时标概要图上的进展百分比示例
   通过实时的时标概念图的展示,可以清晰地查看项目最新的执行情况、关键路径、作业提前和延迟情况、作业的基本信息。通过跟目标计划的对比可以一目了然的看出作业的健康状况,点击作业横道可以了解作业详情。

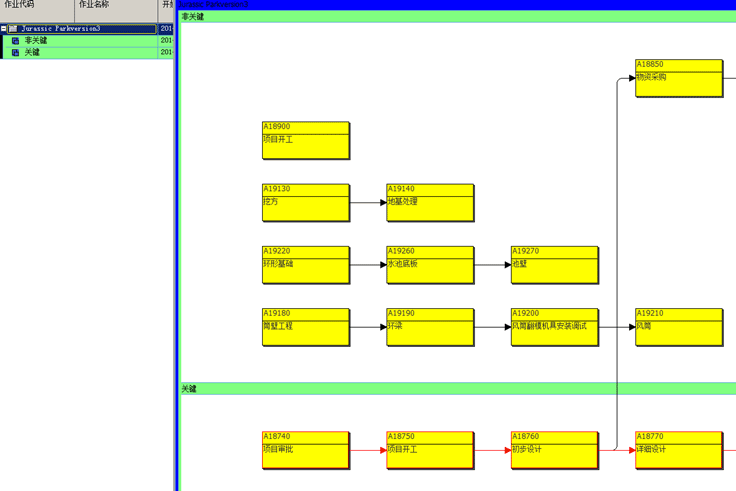

似双代号网络图示意
15.丰富的综合展示界面
    普华PowerPlan软件支持丰富的计划展现界面,支持多种计划表现方式。除了时间计划常用的甘特图和时标概要图外,还支持用于分析资源使用情况的直方图,用于分析作业间关系的网络图和跟踪逻辑图等其他图形示例。
横道图示例
网络图示例
跟踪逻辑图示例
16.强大的打印功能

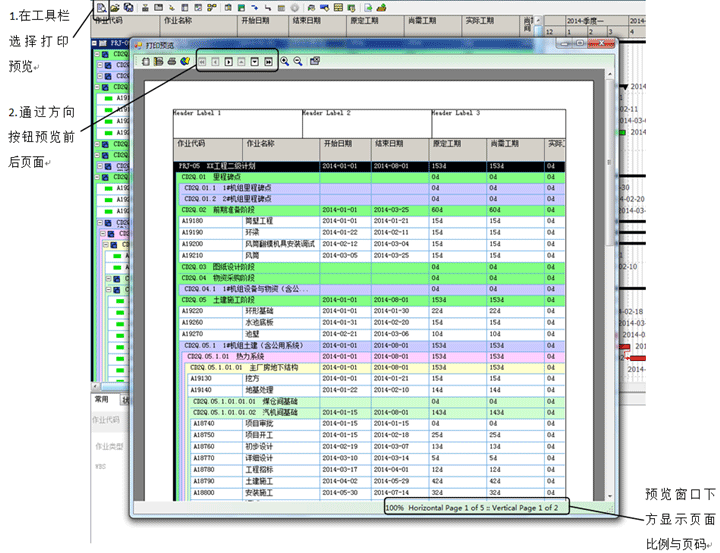

    普华PowerPlan软件支持强大计划的打印功能。在编制计划后可查看打印预览效果,在工具栏选择打印预览,就会在预览区域中显示打印内容,用户可放大、缩小以及前后切换显示页面

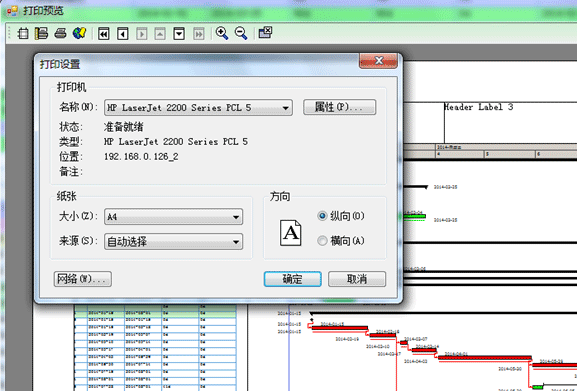

打印窗口示例
    打印设置完成后,可以调用打印机的设置选择打印机进行输出。
打印机选择示例
   将打印预览内容发布为HTML文件。
   如果希望以网页形式发布计划内容,可以在预览打印界面时选择发布为HTML文件,预览界面的内容会以HTML网页文件的形式保存到指定目录下,作业表格和横道图形打印内容会被转化为.PNG格式的图片文件。

关于联盟 | VIP会员 | 培训服务 | PMP认证 | PgMP认证 | 刊物出版 | 沙龙会议 | 人才服务 | 广告投放 | 联系我们 | 友情链接 | 旧版首页

项目管理者联盟 版权所有 京ICP证070584号 | 京公网安备110102000464号

如转载本站文章,必须于文章开头处注明转自"项目管理者联盟",并注明原作者

电力行业 石油/天然气 煤炭/化工 市政/交通 建筑/房地产 IT/电信
